БУДІВНИЦТВО, 07.07

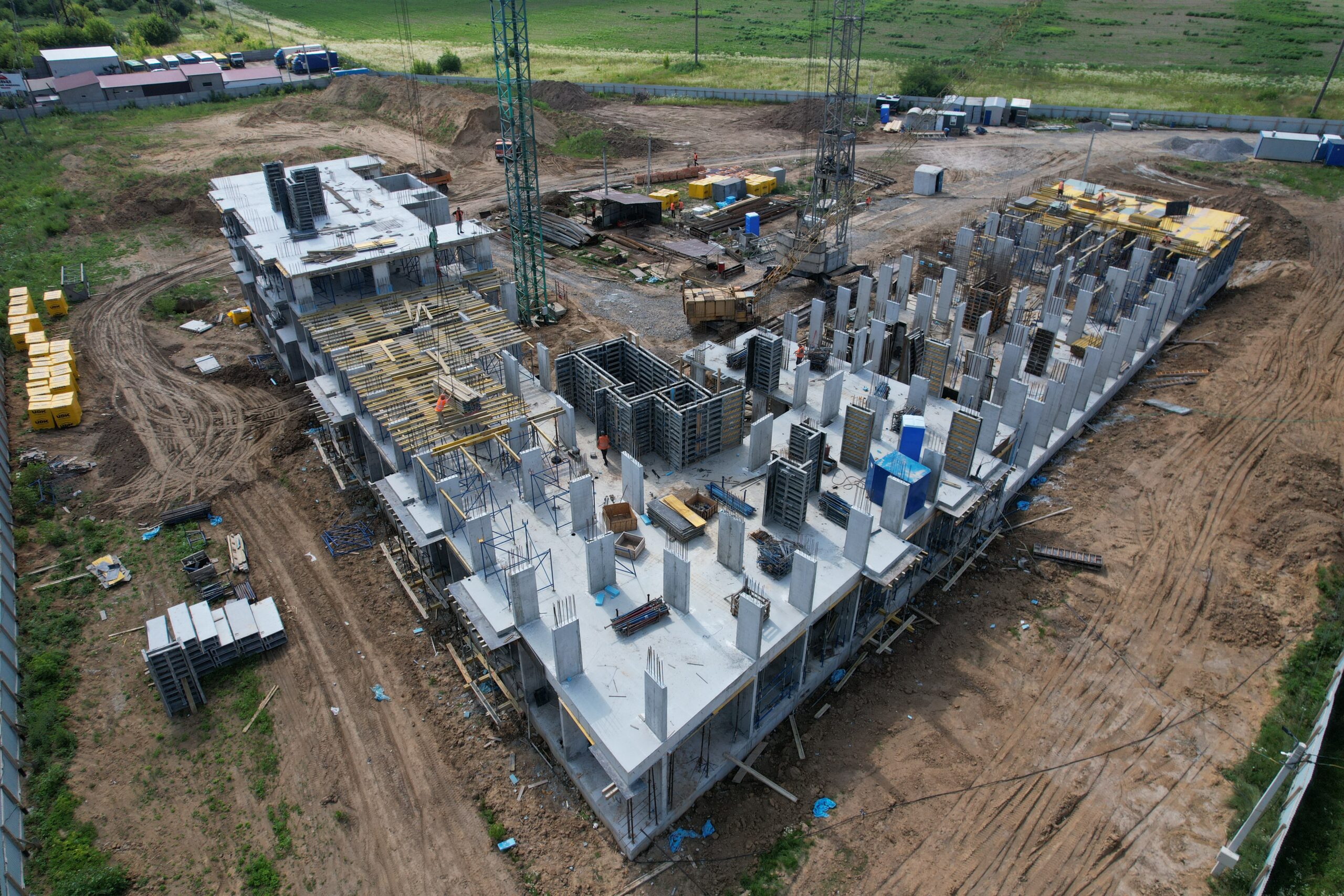

На даному етапі:

Секція 2.1

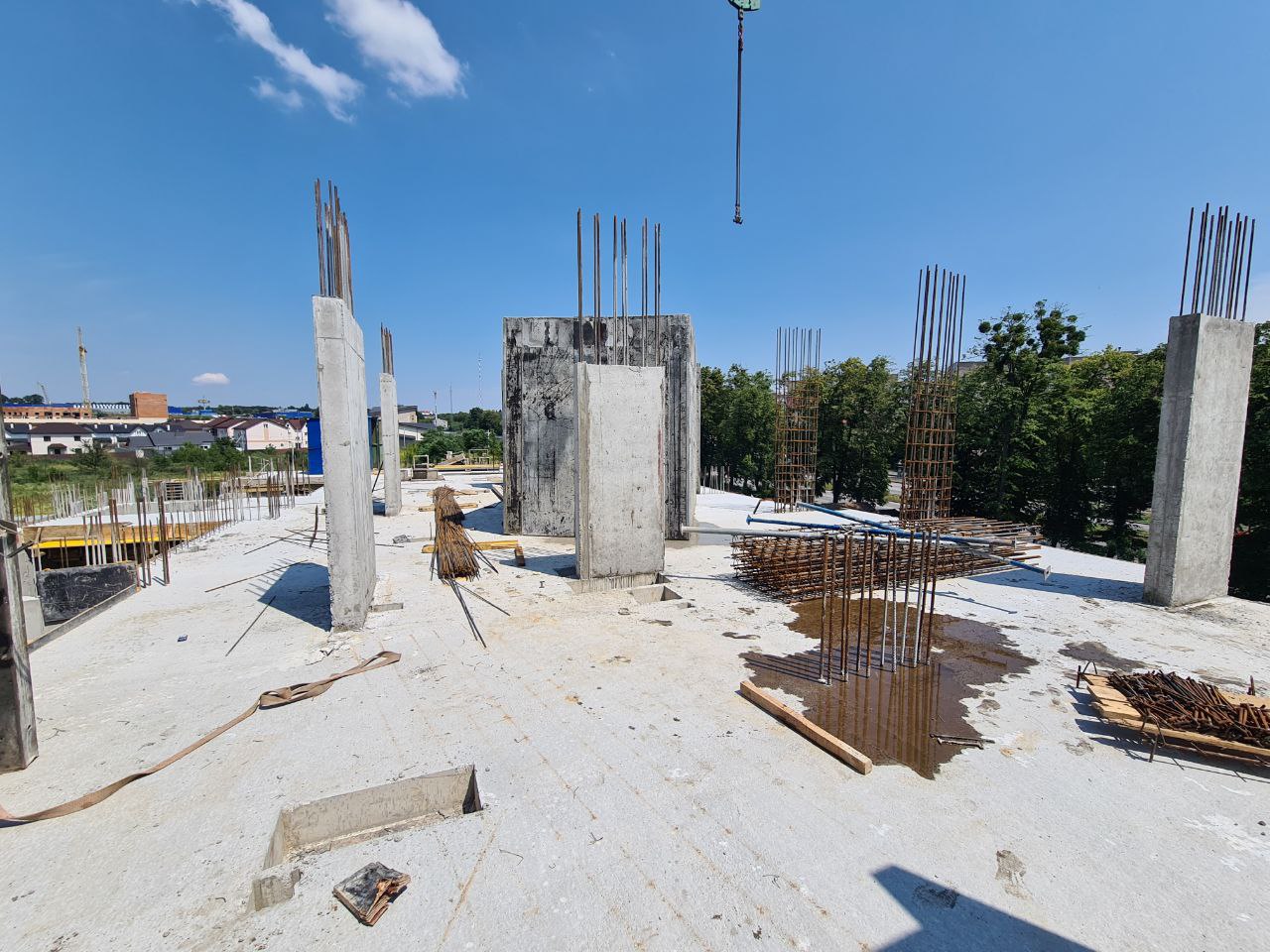

- Завершили в'язати арматурні каркаси пілонів четвертого поверху.

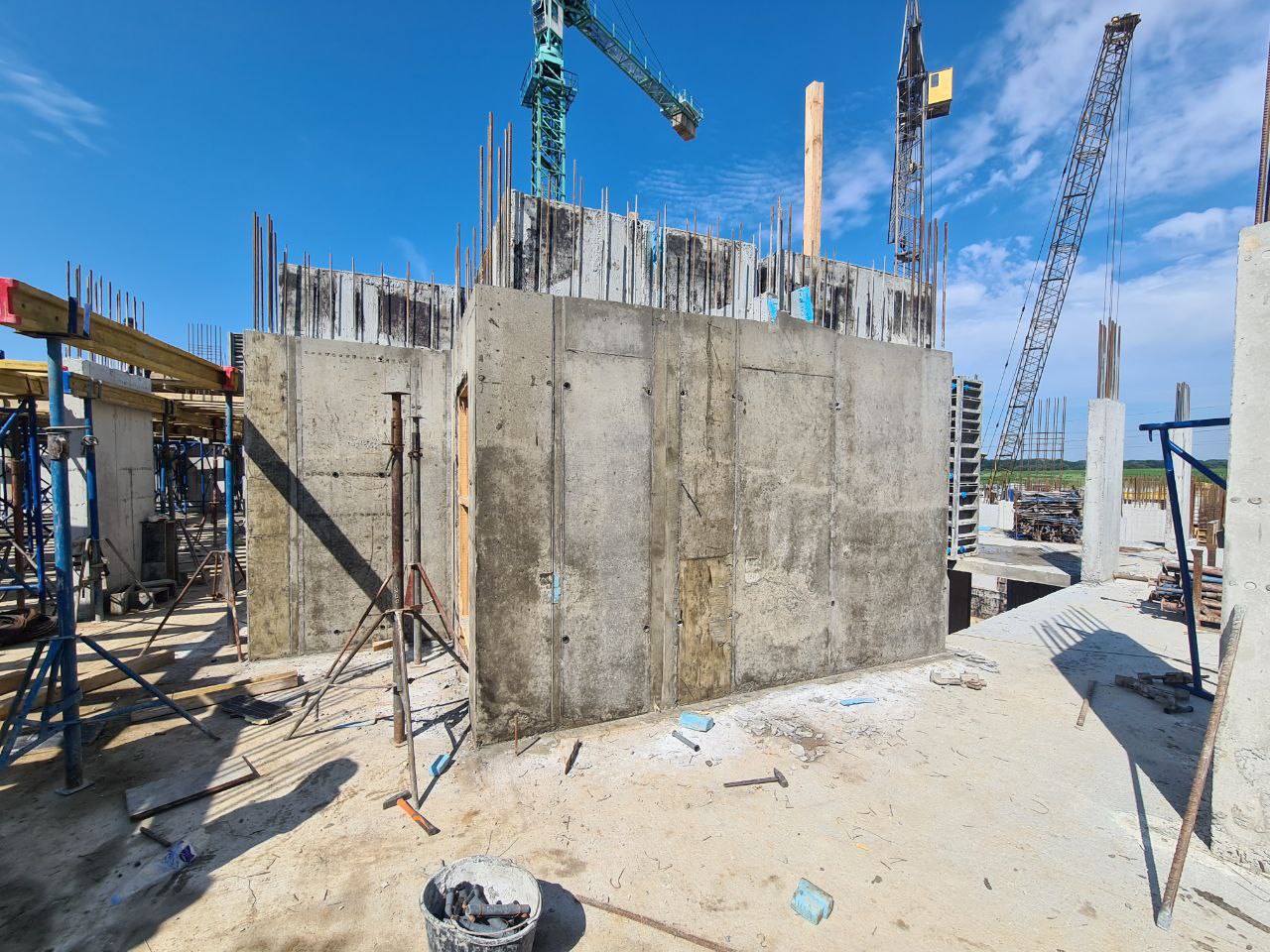

- Виставили опалубку та забетонували пілони четвертого поверху.

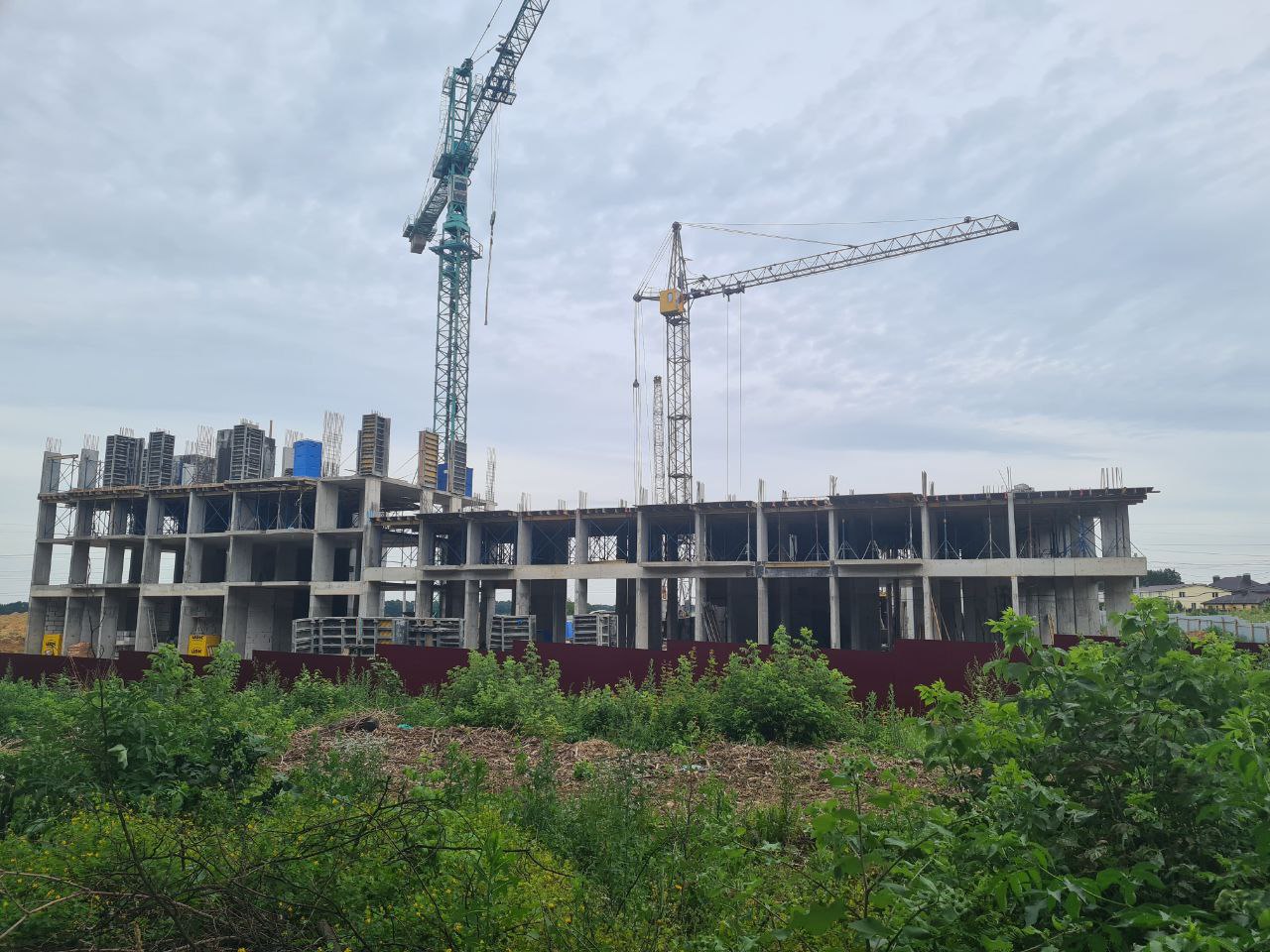

- Розпочали мурування зовнішніх стін і перегородк на першому поверсі комерційних приміщень.

Секція 2.2
- Завершили в'язати арматурні каркаси пілонів та ліфтово-сходової діафрагми другого поверху.

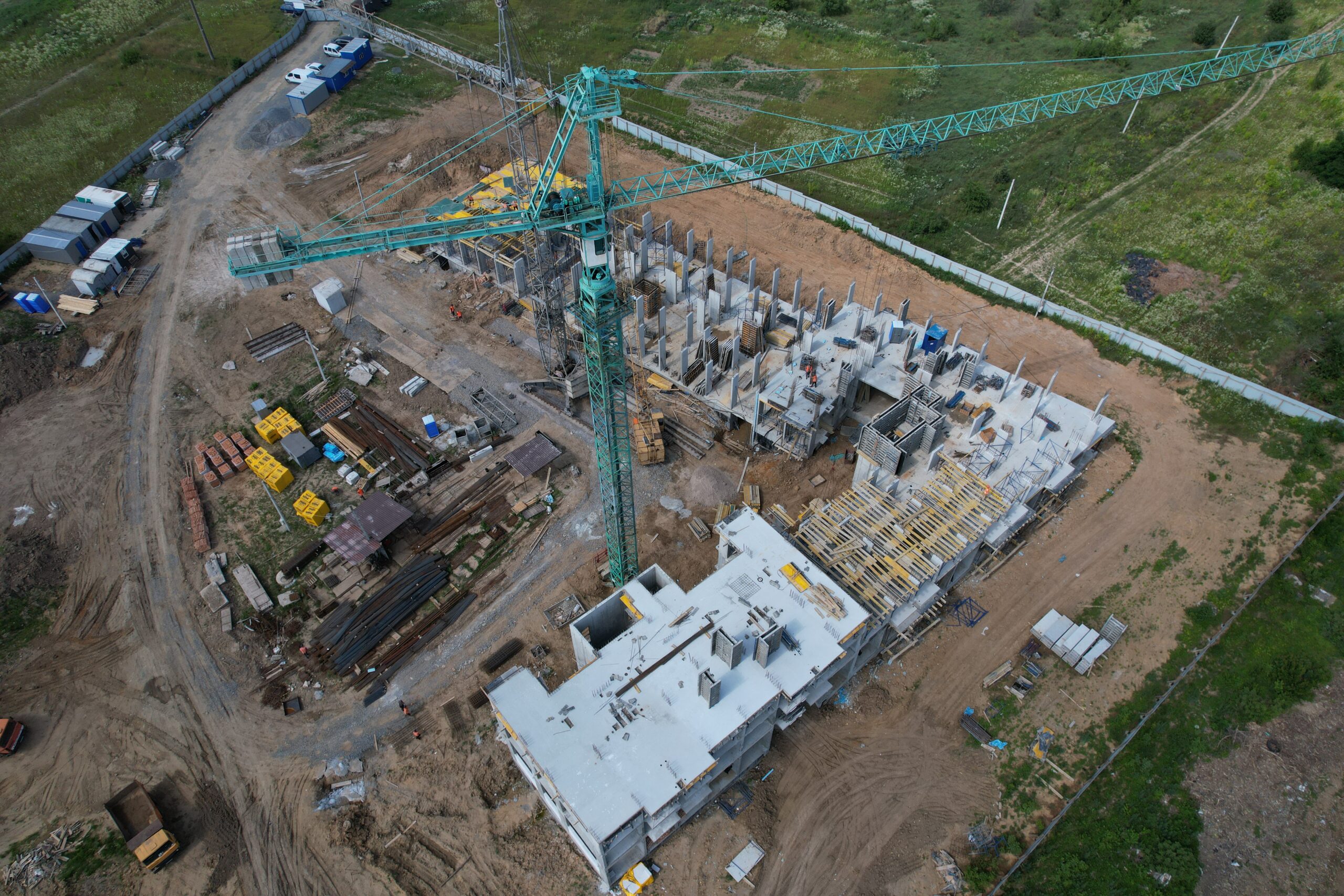

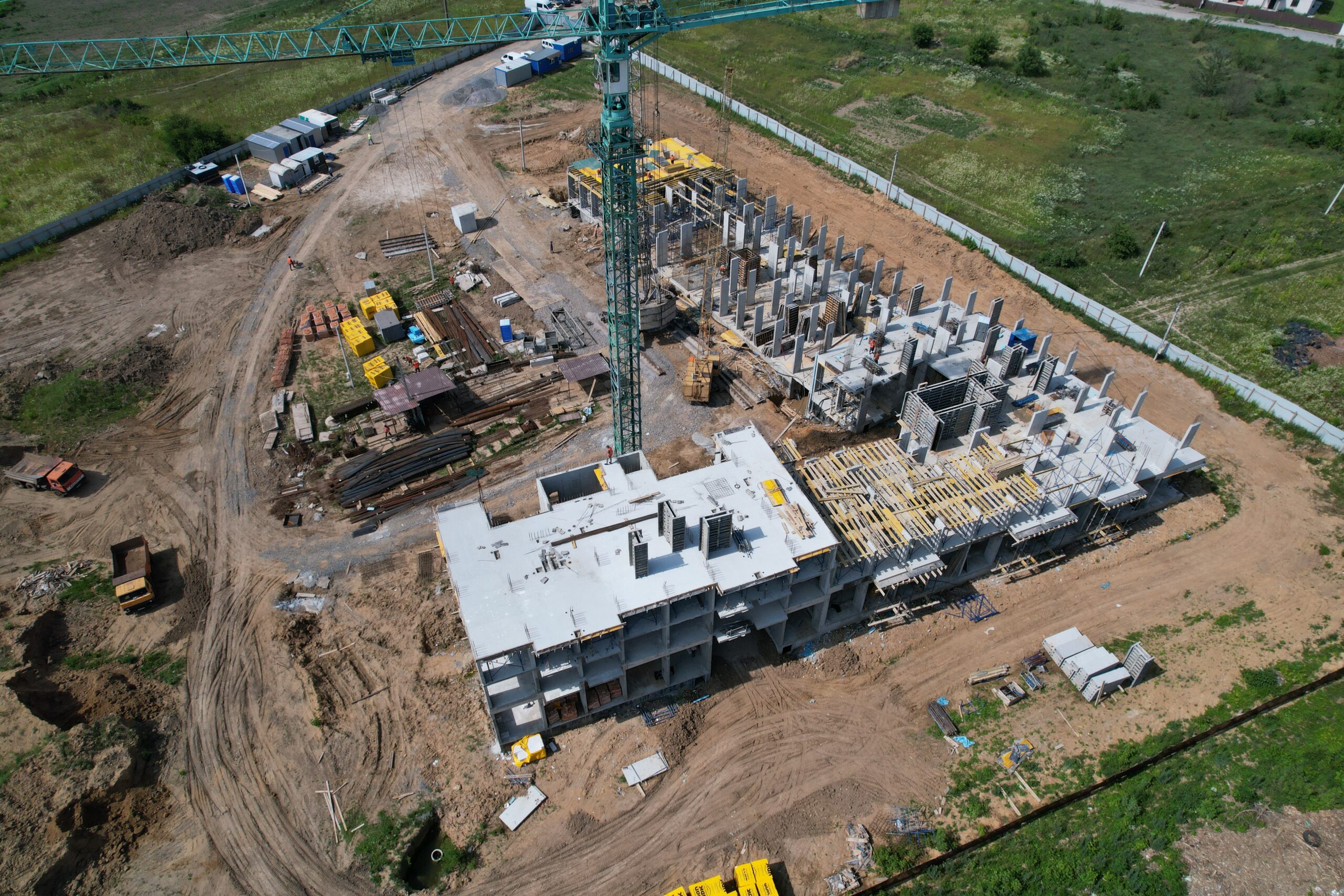

- Виставили опалубку та забетонували пілони та діафрагму другого поверху.

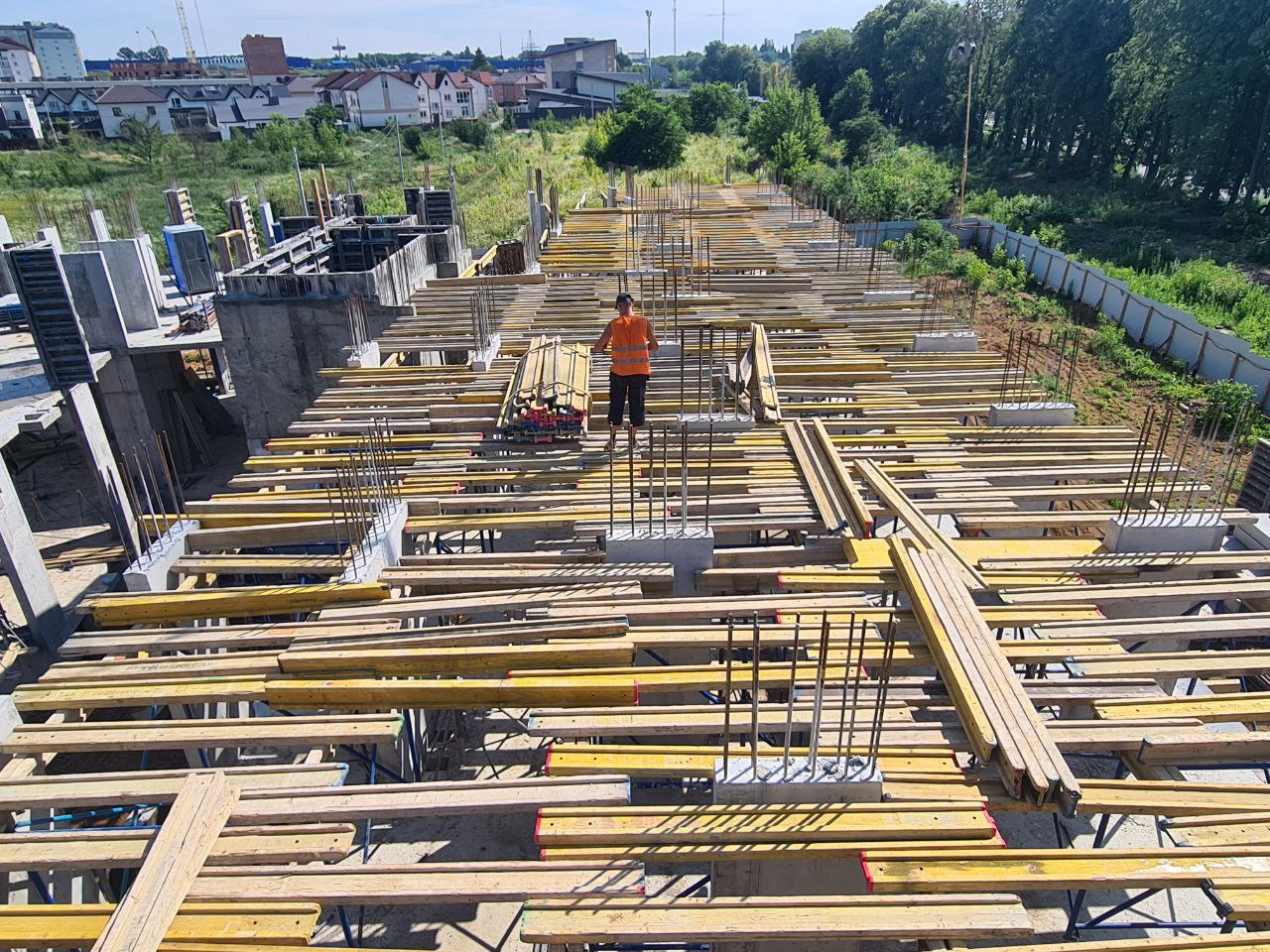

- Виставляємо горизонтальну опалубку перекриття другого поверху.

Секція 2.3
- Завершили в'язати арматурний каркас ліфтово-сходової діафрагми.
- Забетонували діафрагму
першого поверху.

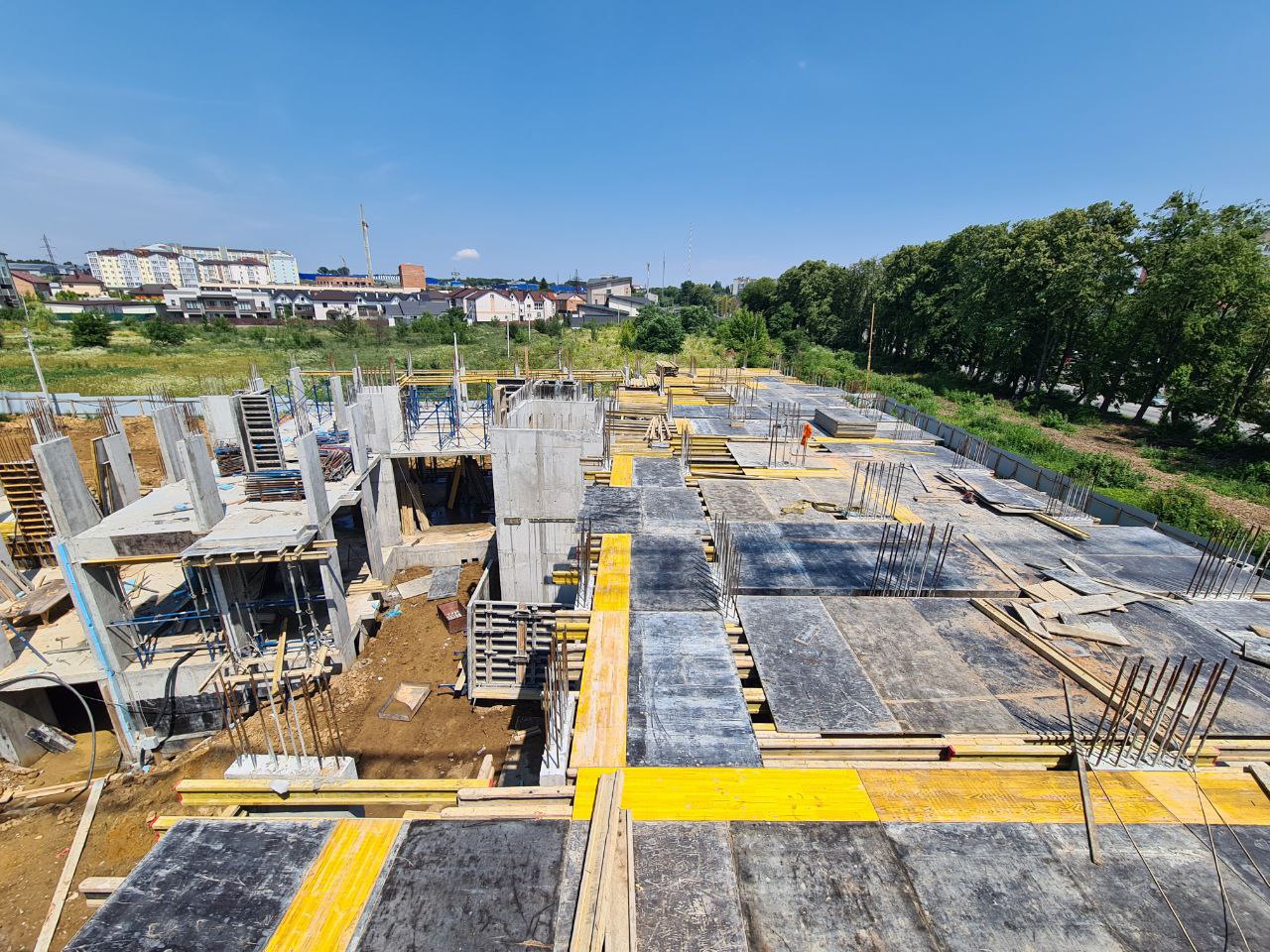

- Виставляємо горизонтальну опалубку перекриття комерційних приміщень.

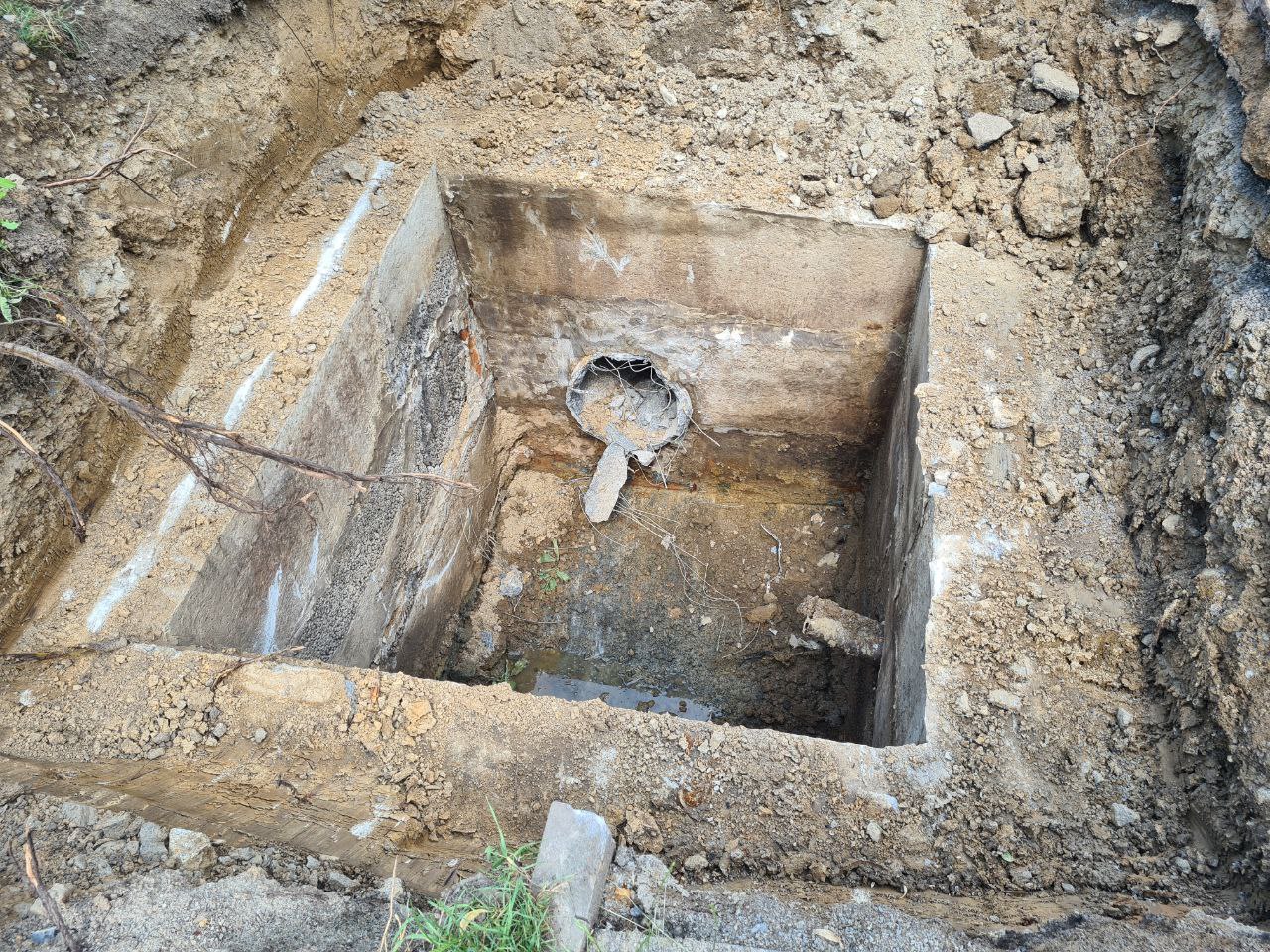

Проводимо роботи з влаштування зовнішніх мереж, а саме: з’єднуємо труби і проводимо розкопки колодязів для прокладання труби у футляр.

7 Липня, 2023

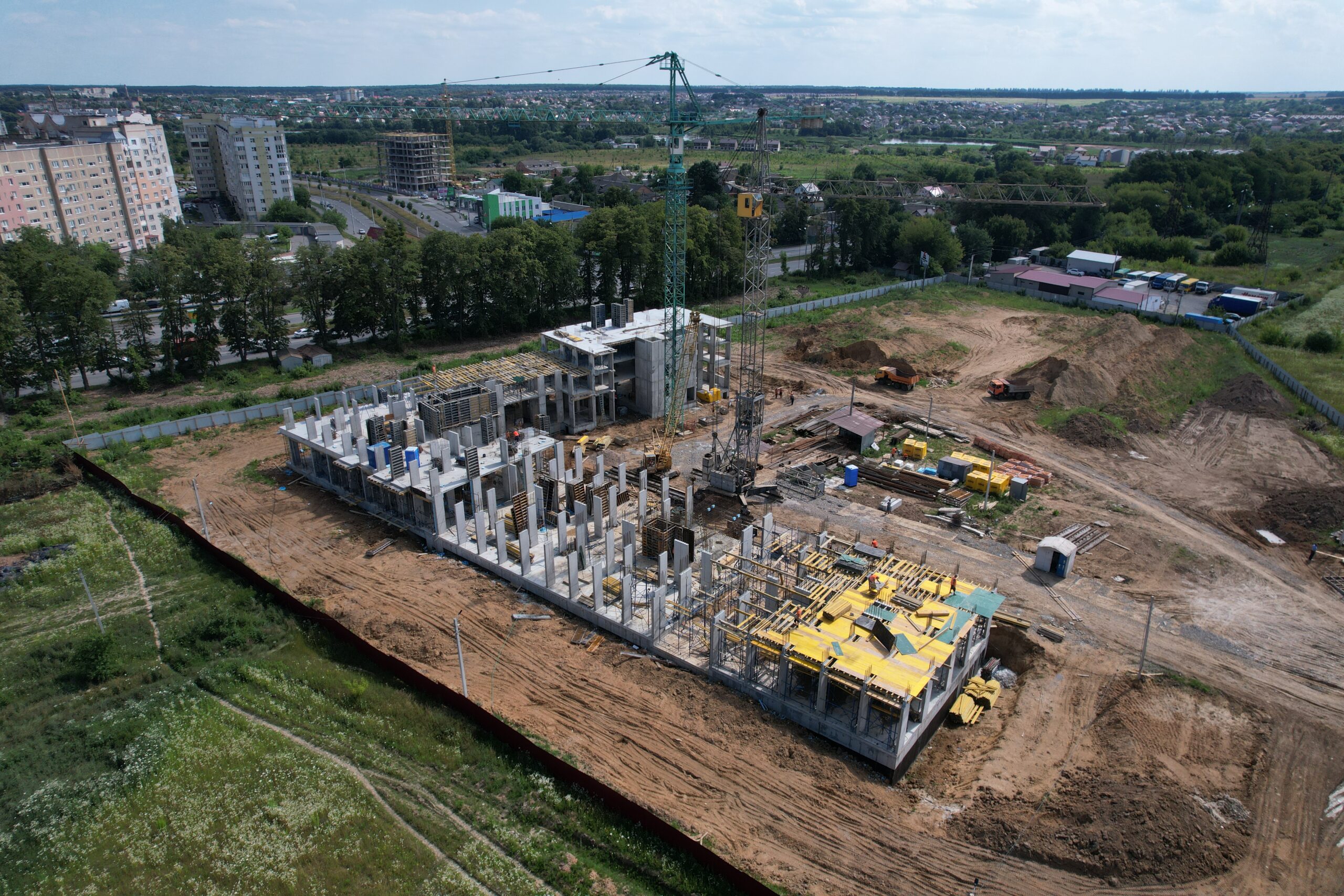

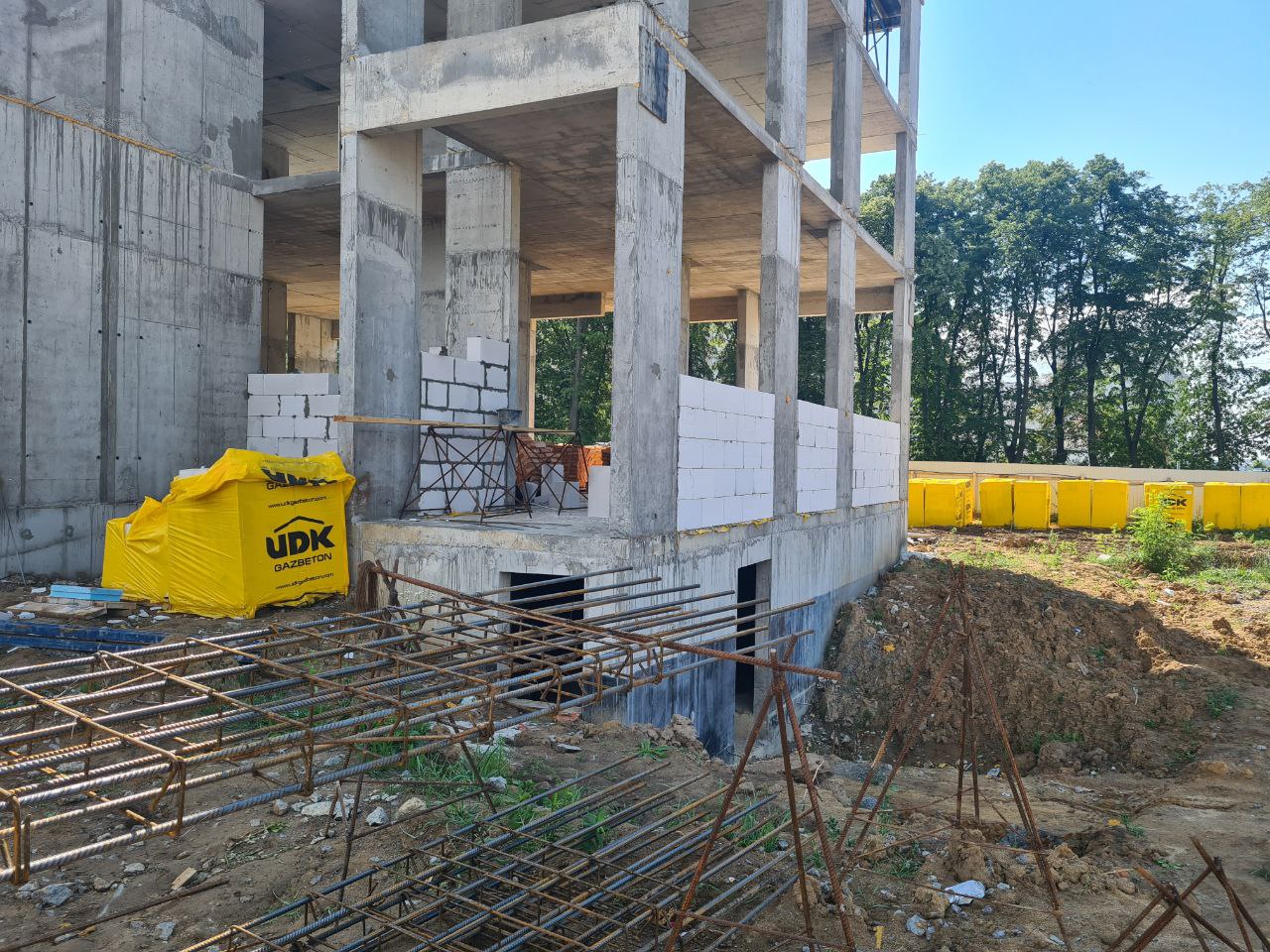

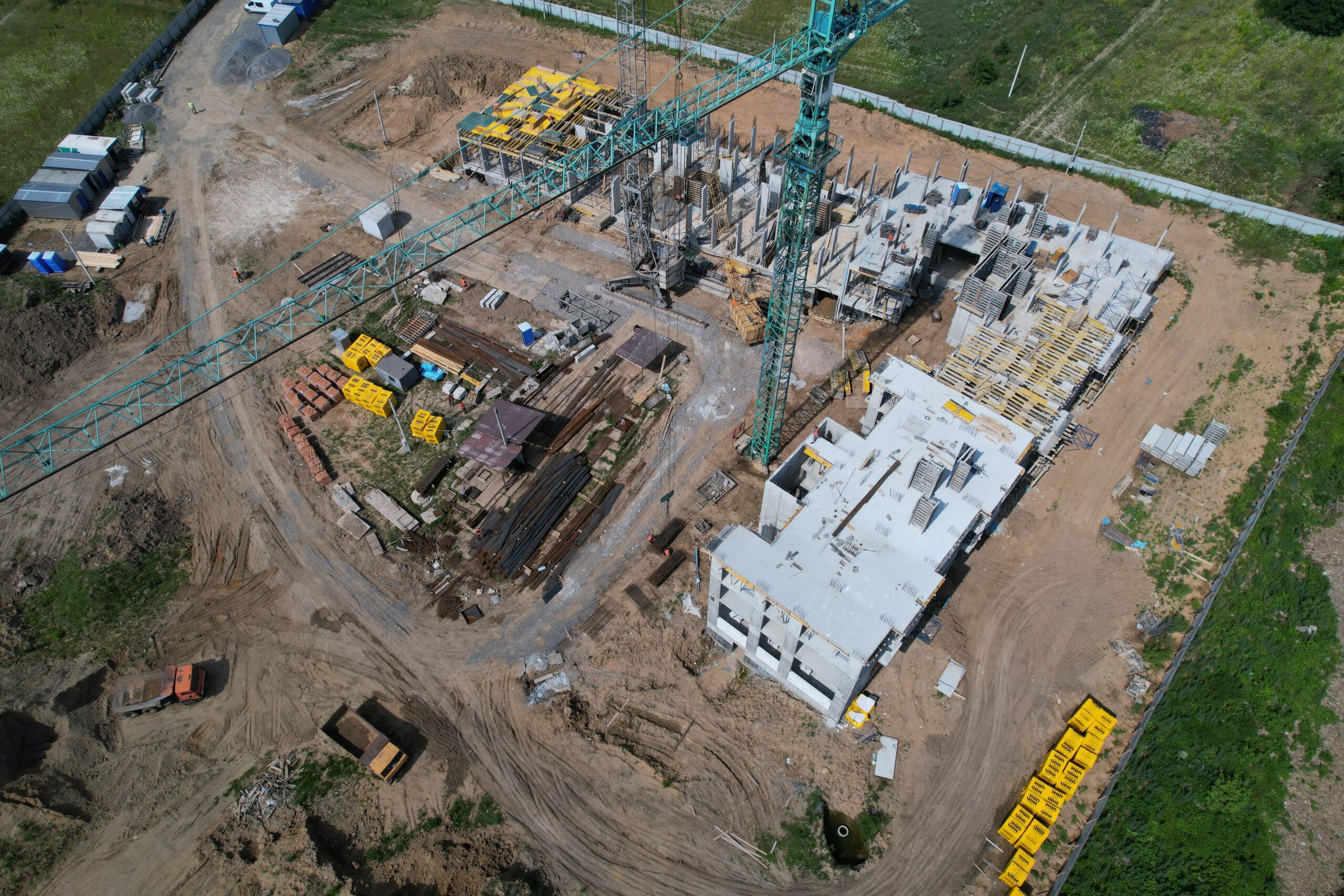

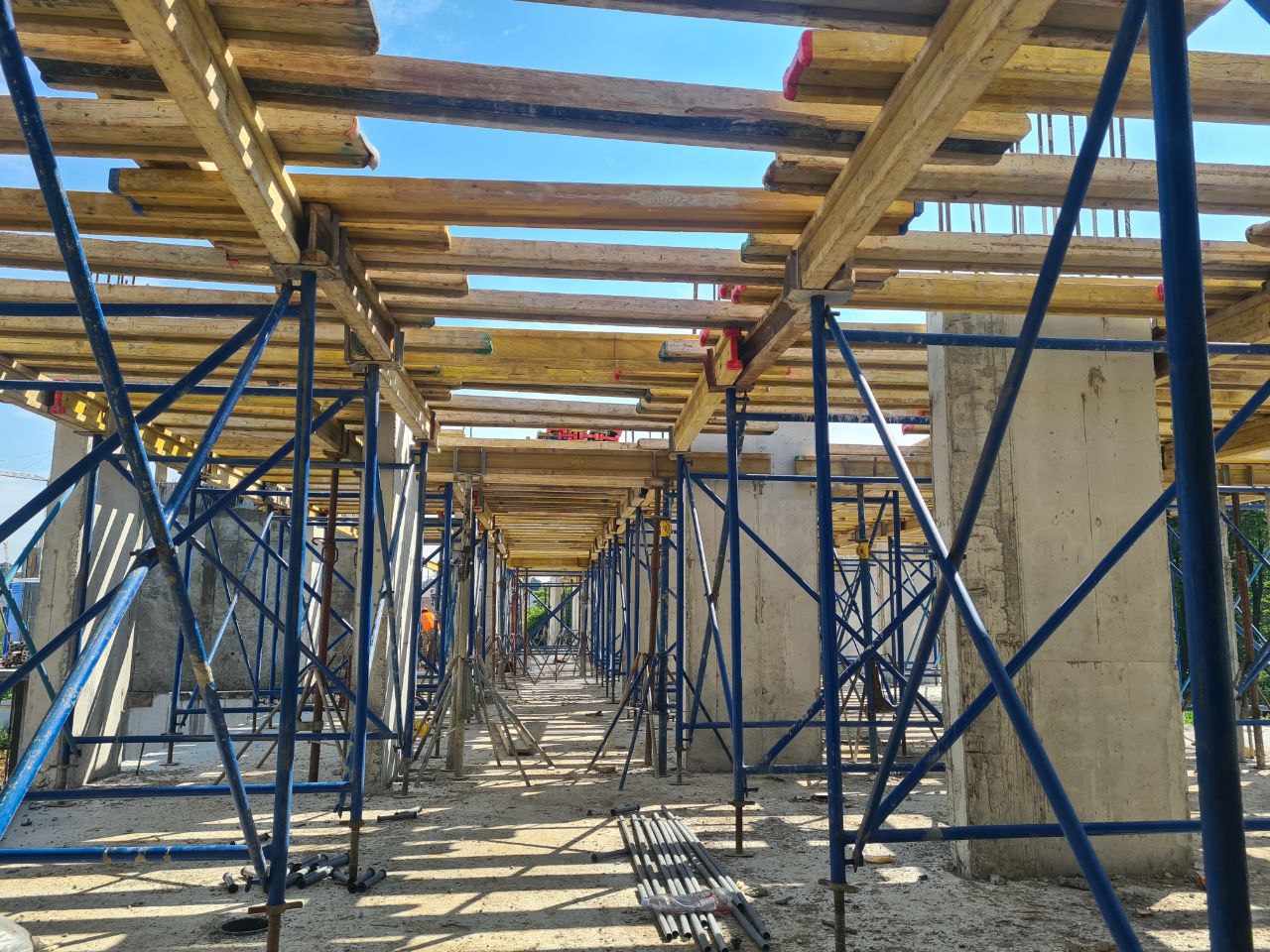

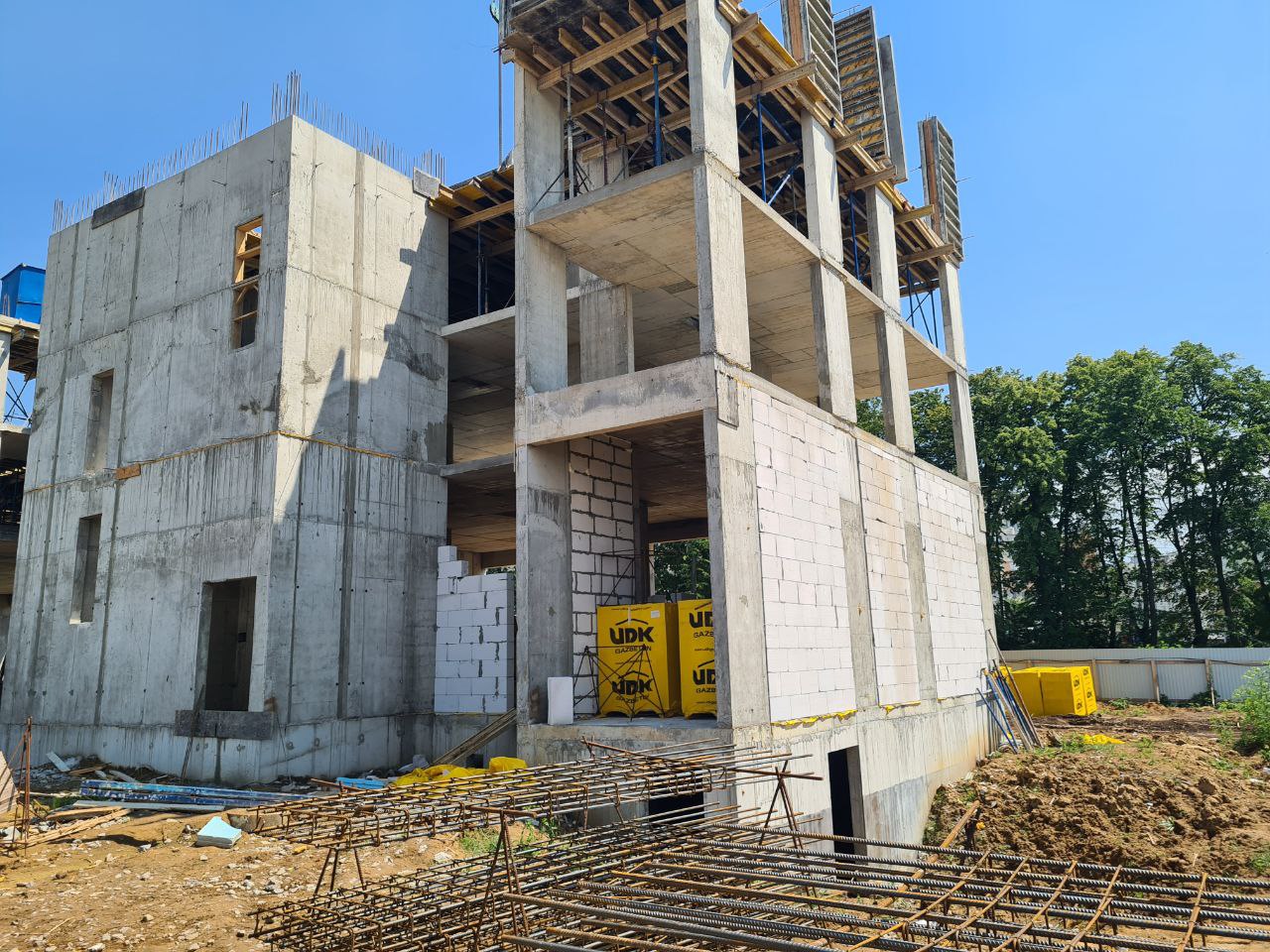

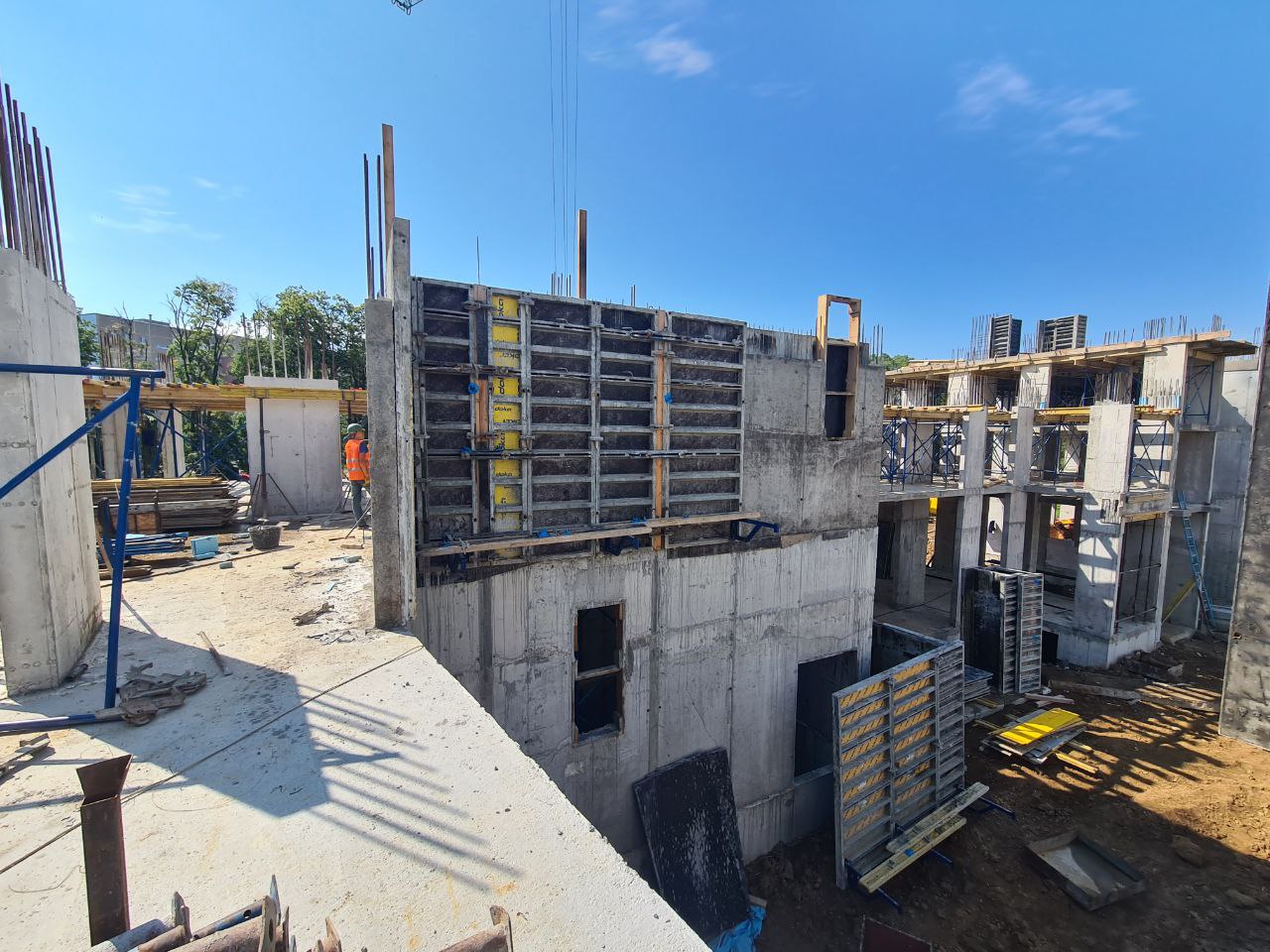

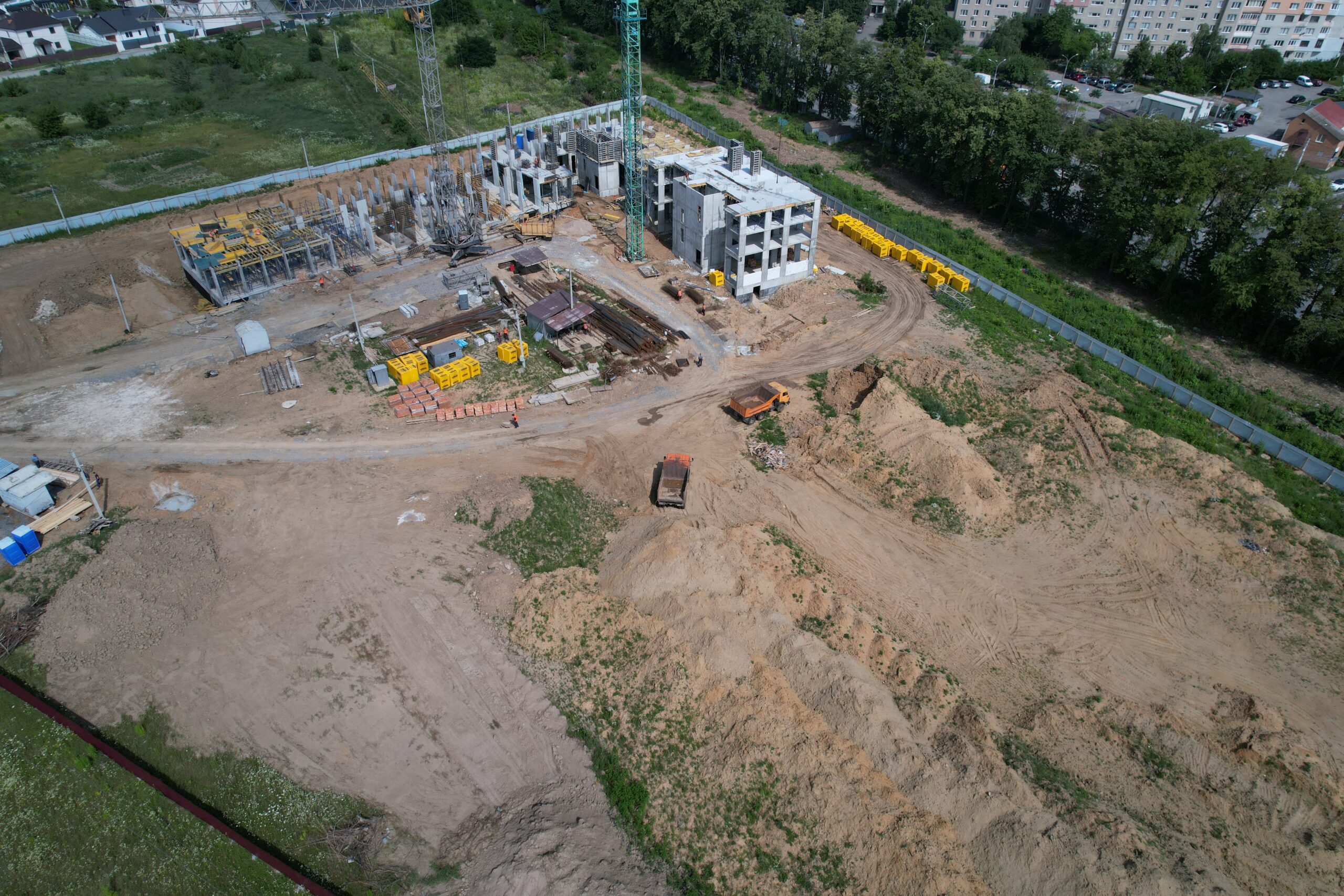

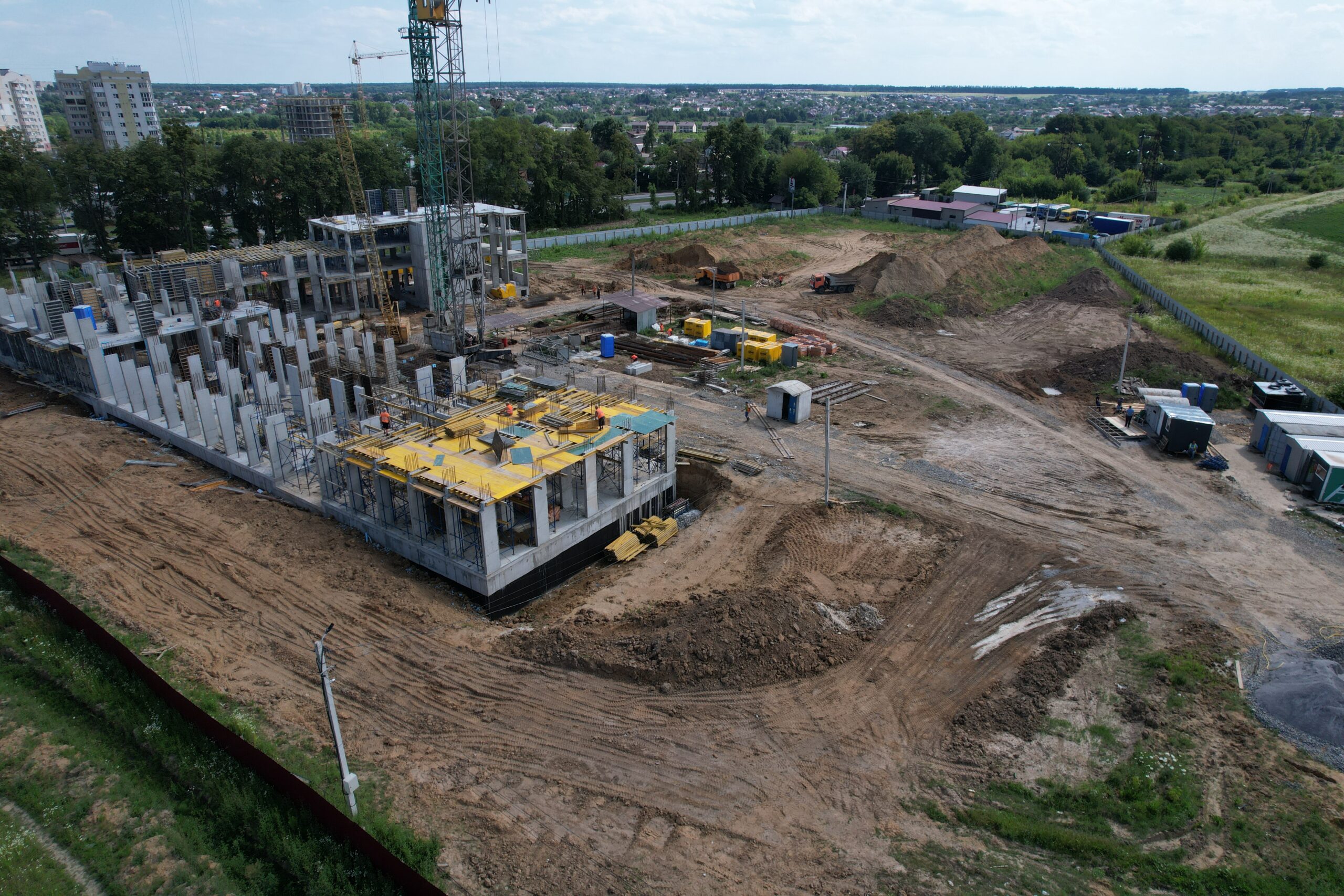

Галерея

МИ ПОРУЧ

Потрібна допомога або консультація спеціаліста?

067 307 307 1

або Замовте зворотній виклик зараз
