БУДІВНИЦТВО, 13.10

На даному етапі:

Розробка котловану – 100%
Палі і фундаментна плита – 100%
Укриття на 1 поверсі – 100%
Монолітно-каркасна частина - 86%

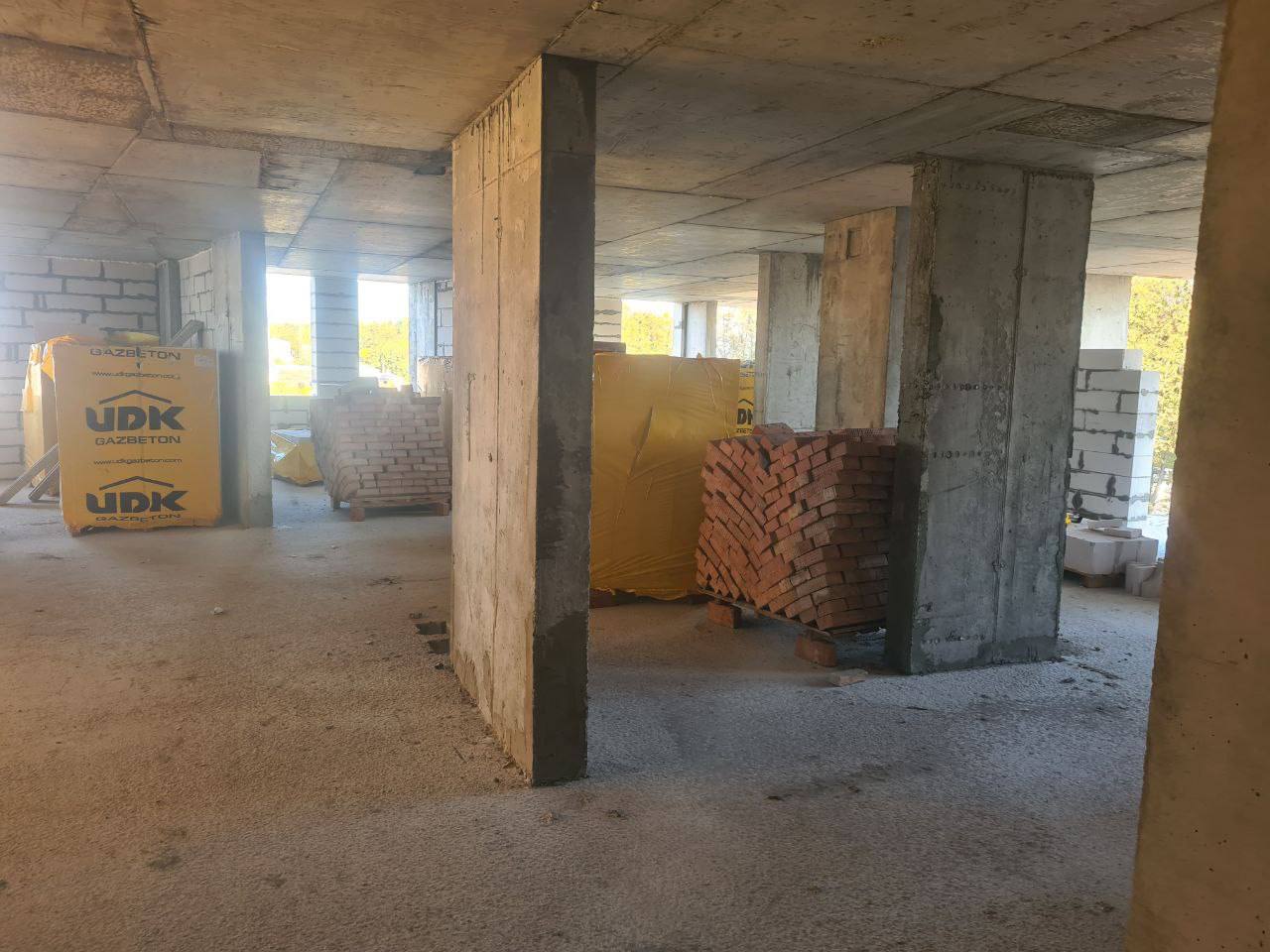

Кладка цегли та газоблоку - 34%

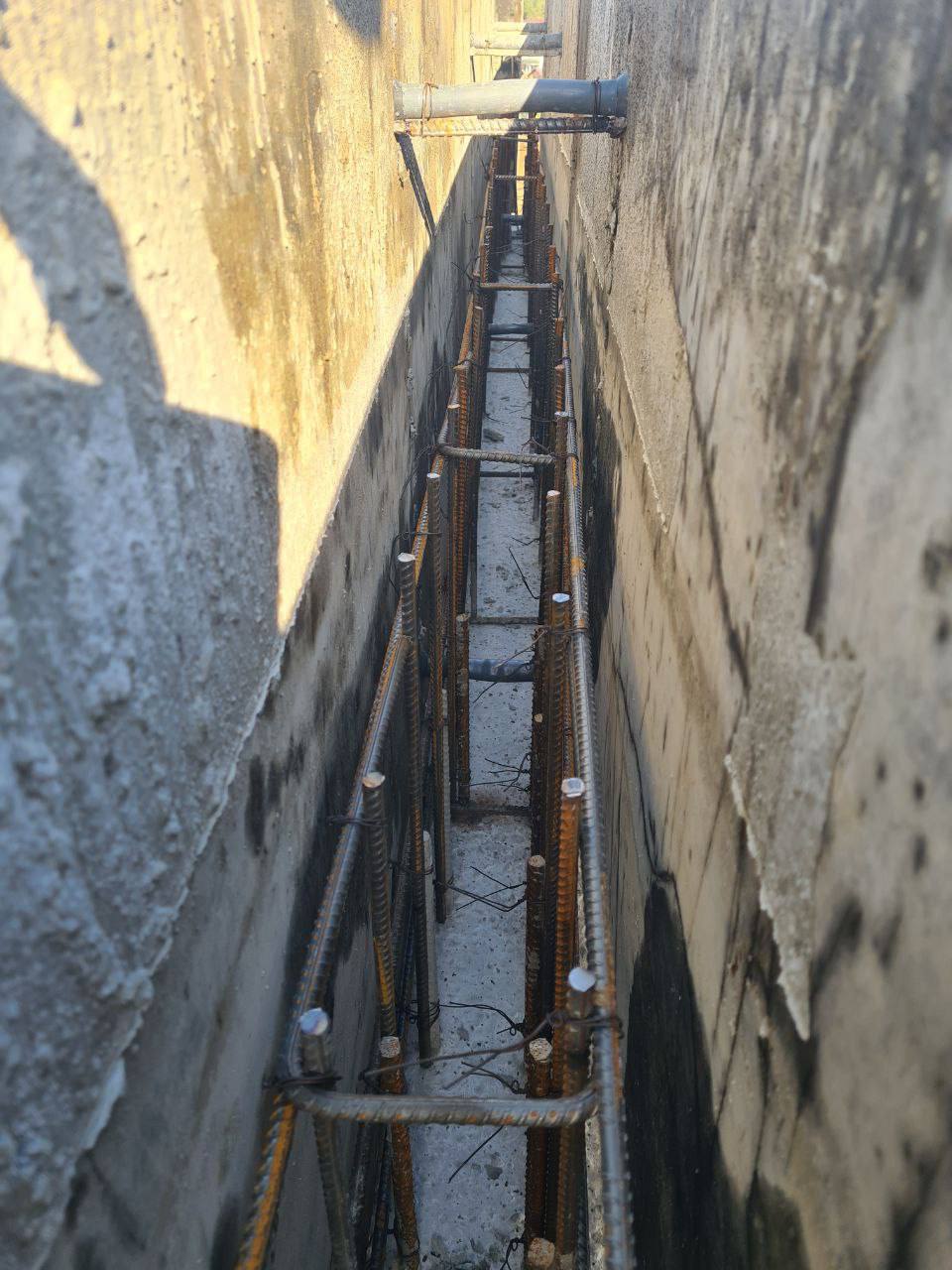

Зовнішні мережі - (водопостачання) - 80%
Встановлення вікон та скляних дверей - 3%

Секція 2.1
- Забетонували парапети на даху.

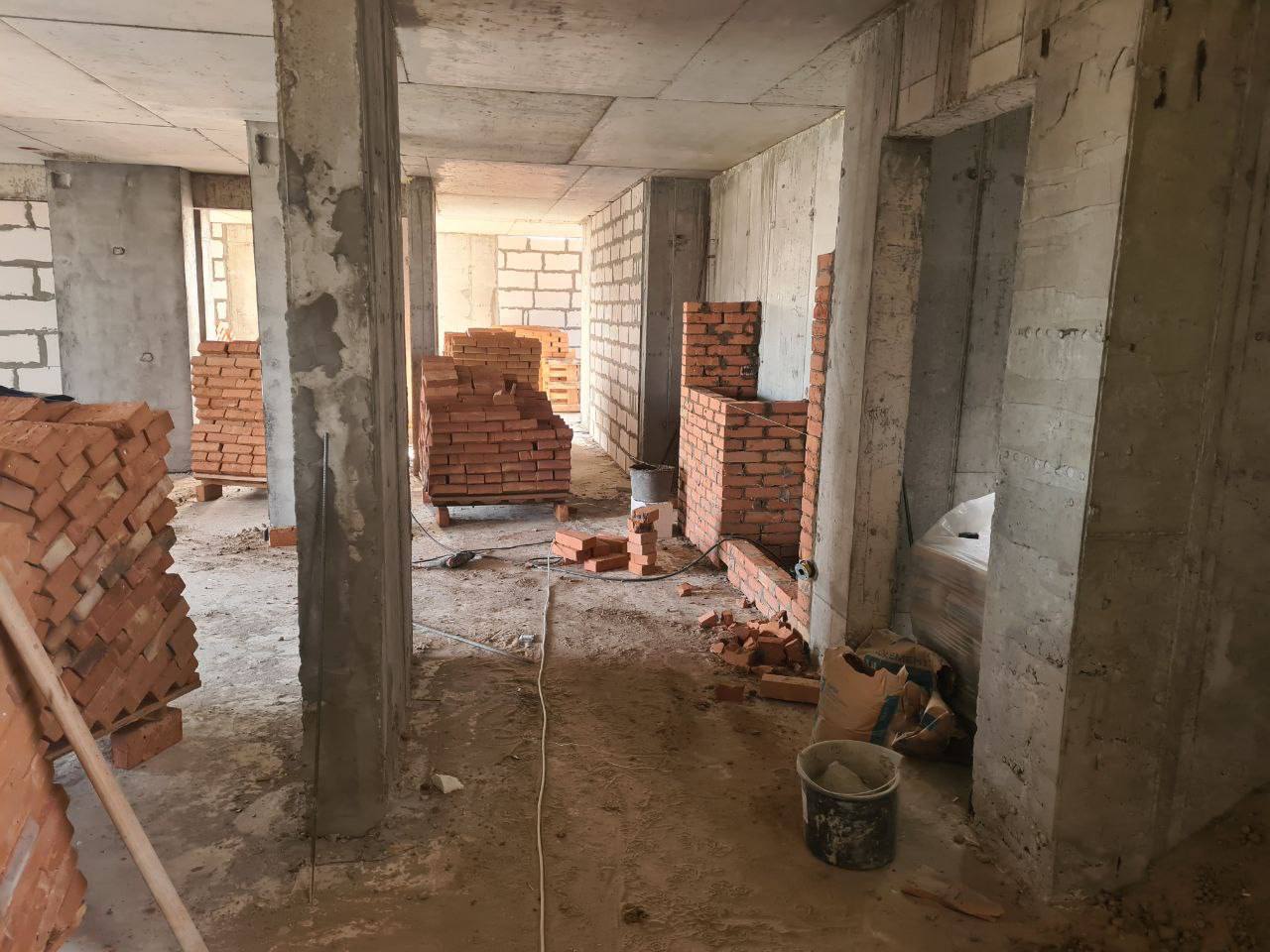

- Муруємо внутрішні стіни на 7-му поверсі.
- Закінчили мурування внутрішніх стін на 6-му поверсі.
- Розпочали виставляти маяки для штукатурки, підготували 2-й поверх під штукатурні роботи.

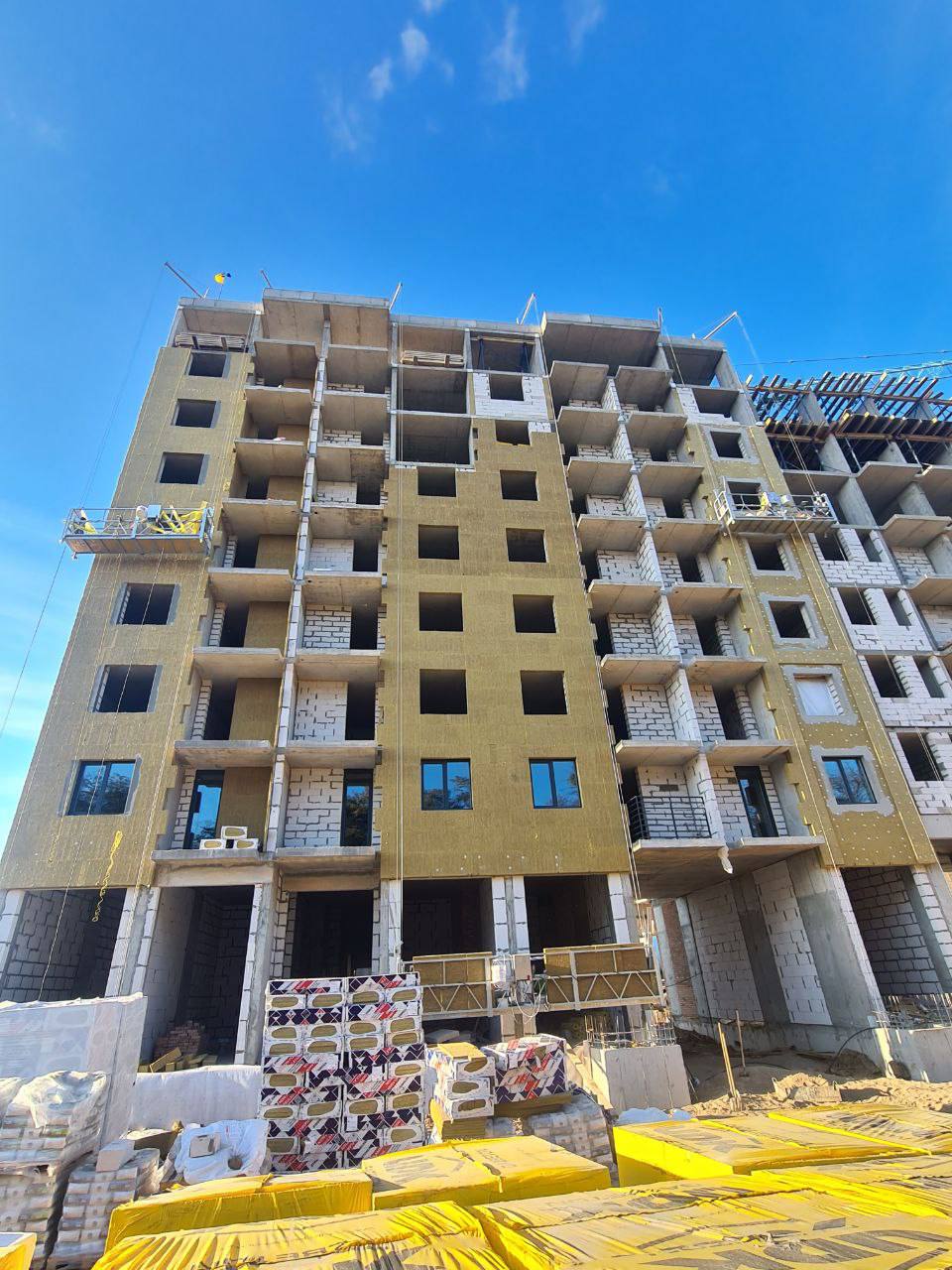

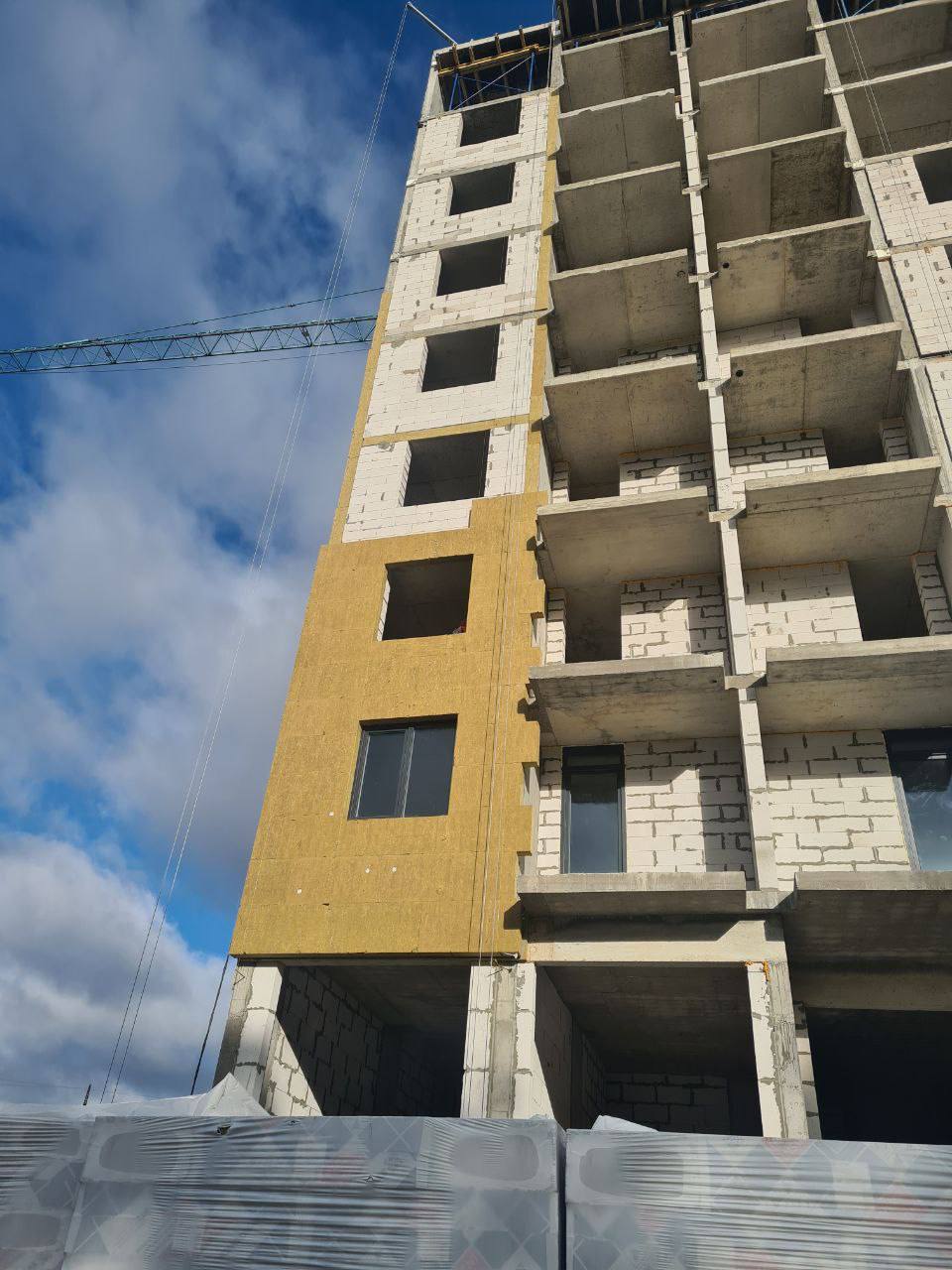

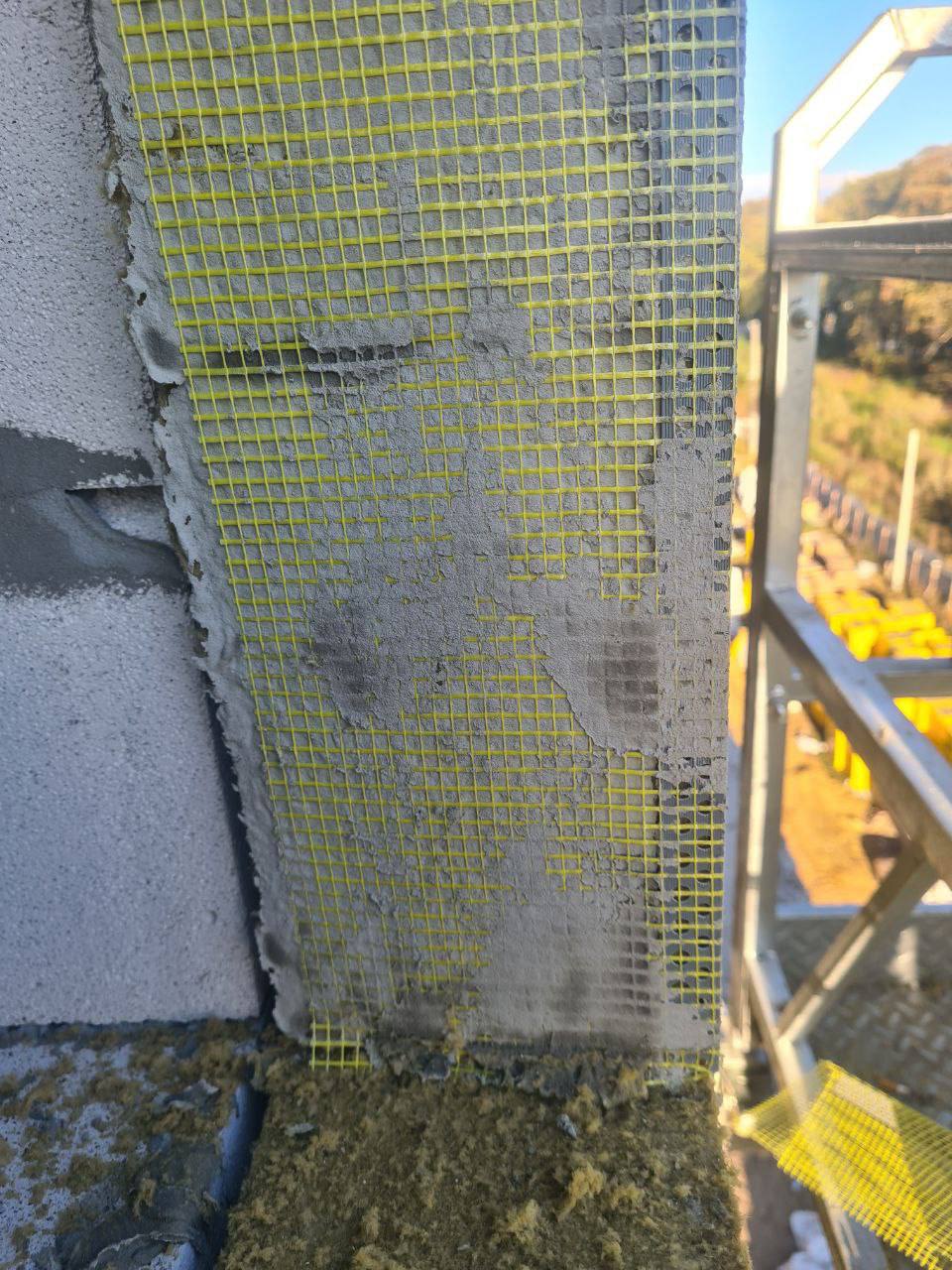

- Розпочали утеплення фасадів мінеральною ватою, товщиною 150 мм.

Секція 2.2

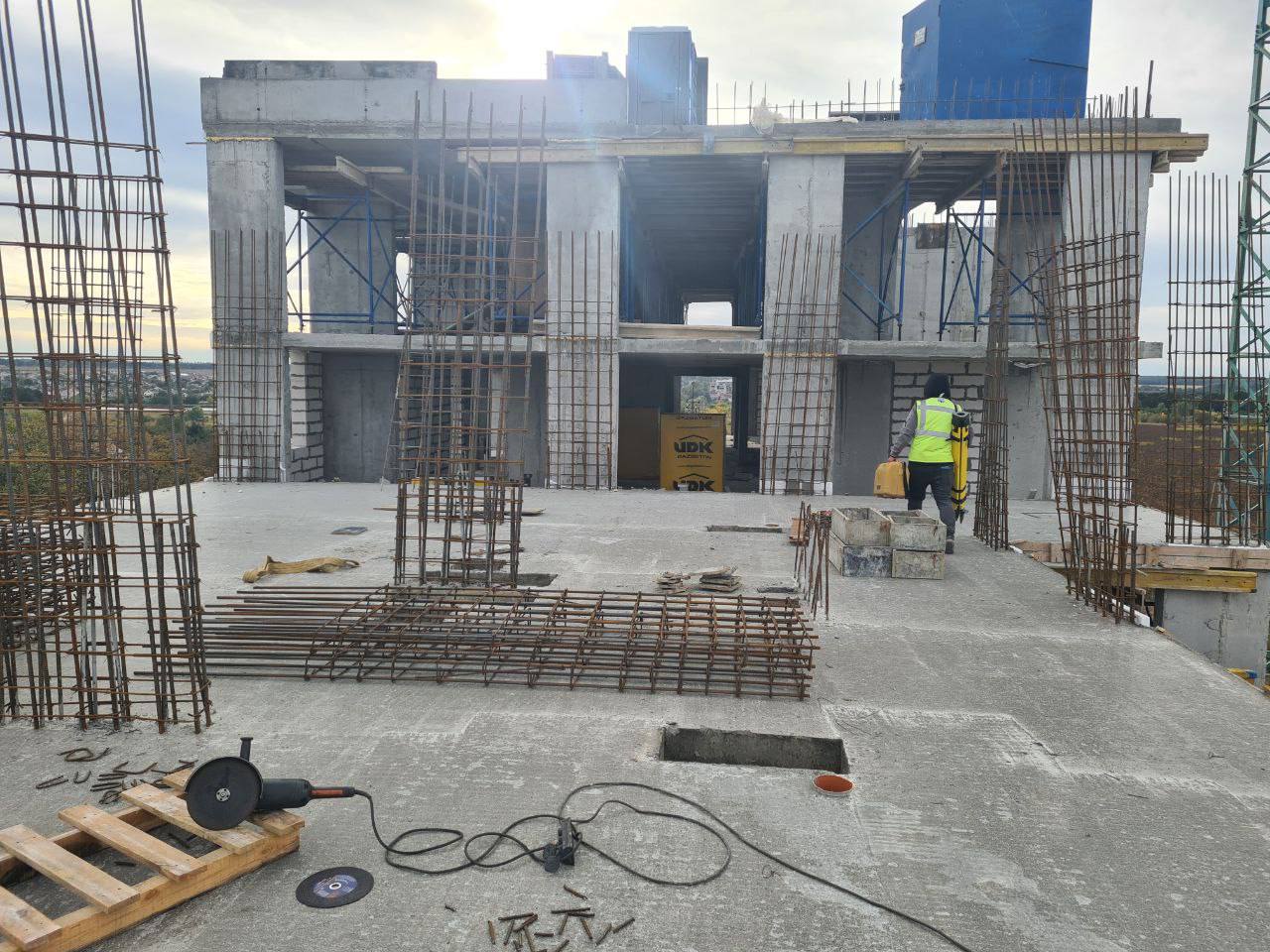

- Забетонували перекриття 7-го поверху.

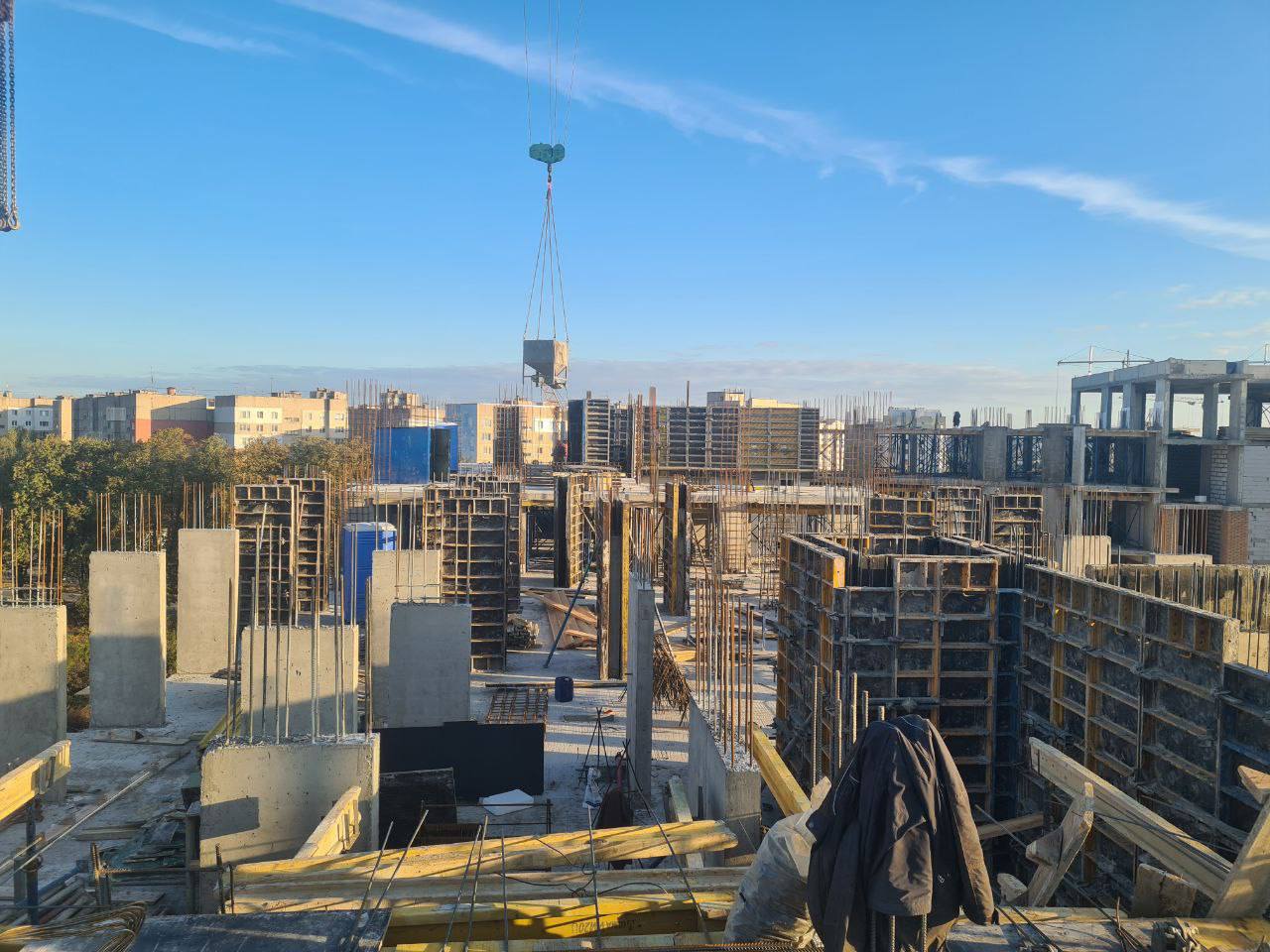

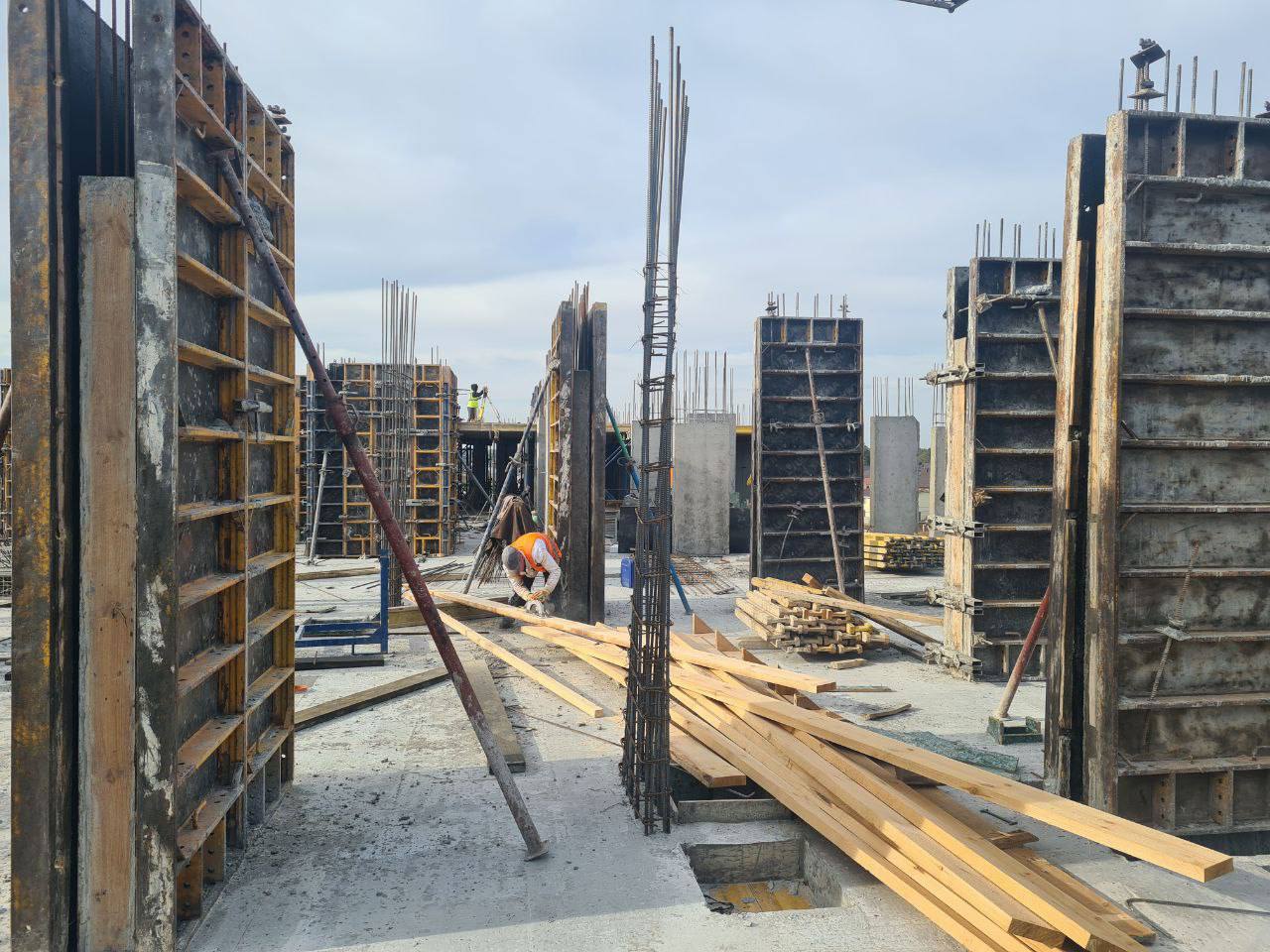

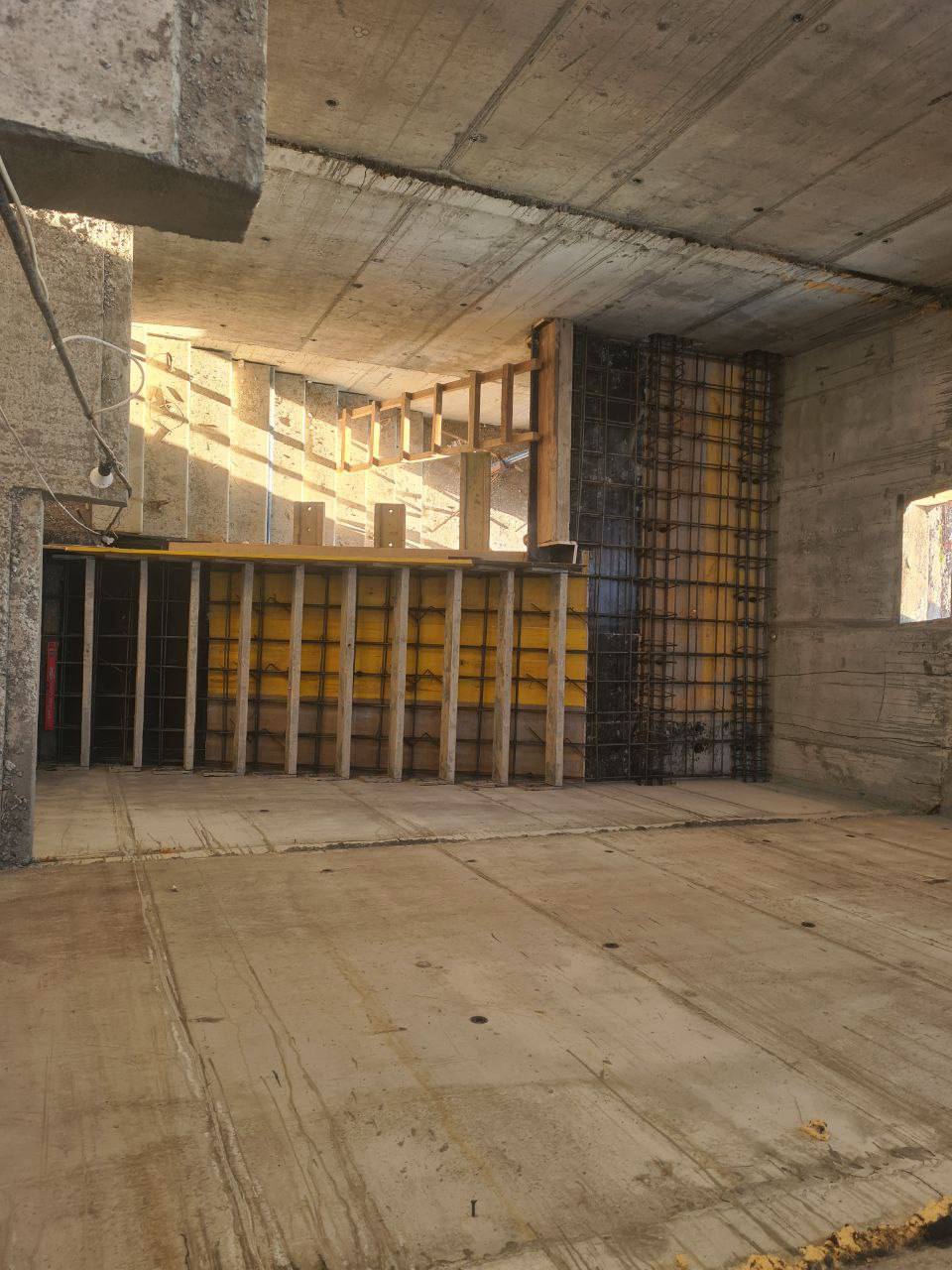

- В'яжемо арматурні каркаси, виставляємо опалубку, бетонуємо пілони 8-го поверху.
- Проводимо мурування стін 4-го та 5-го поверху.

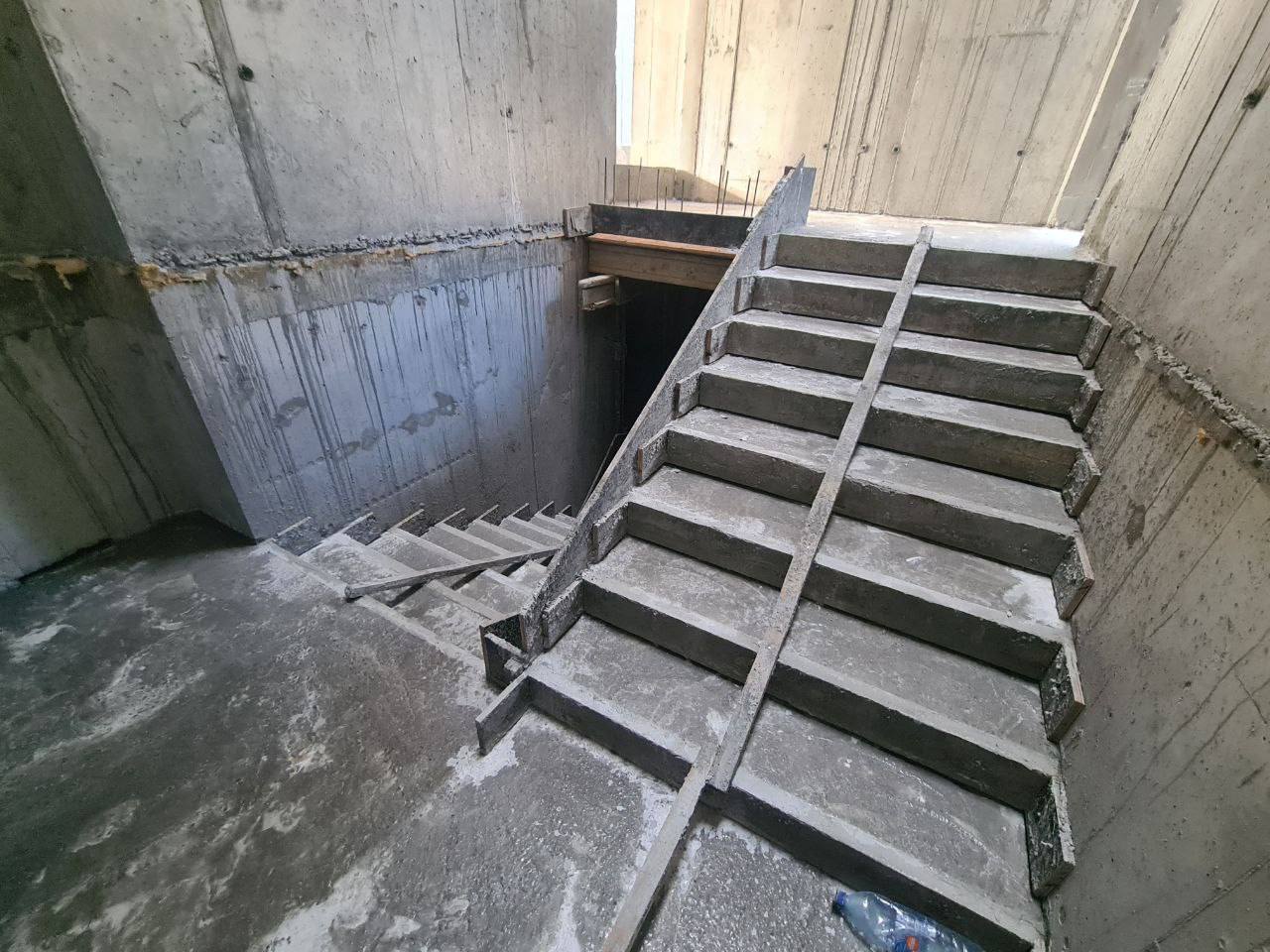

- Забетонували сходи в підвал.

Секція 2.3
- Забетонували другу частину перекриття 6-го поверху.

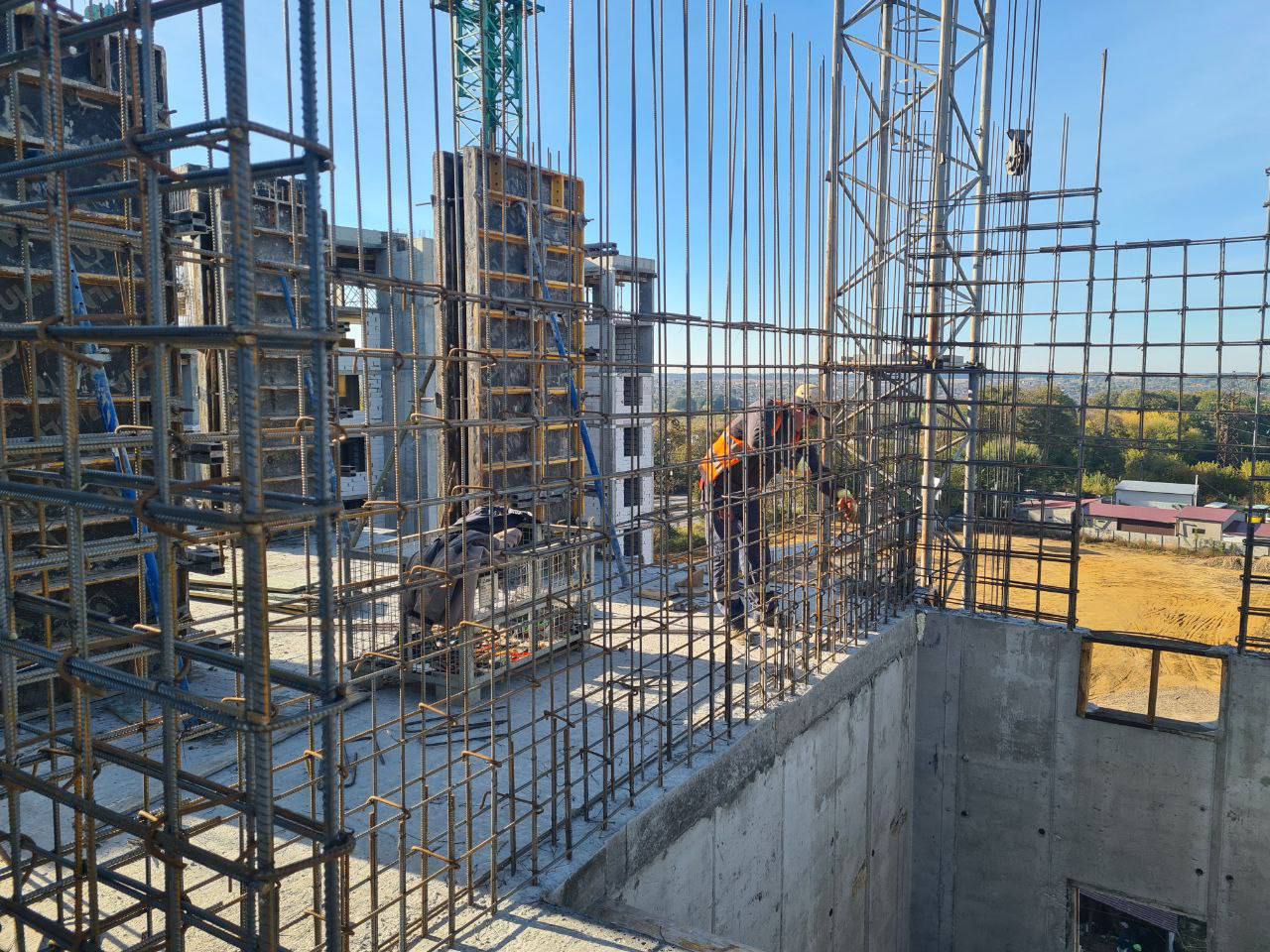

- Проводимо в'язку та бетонування пілонів 7-го поверху.

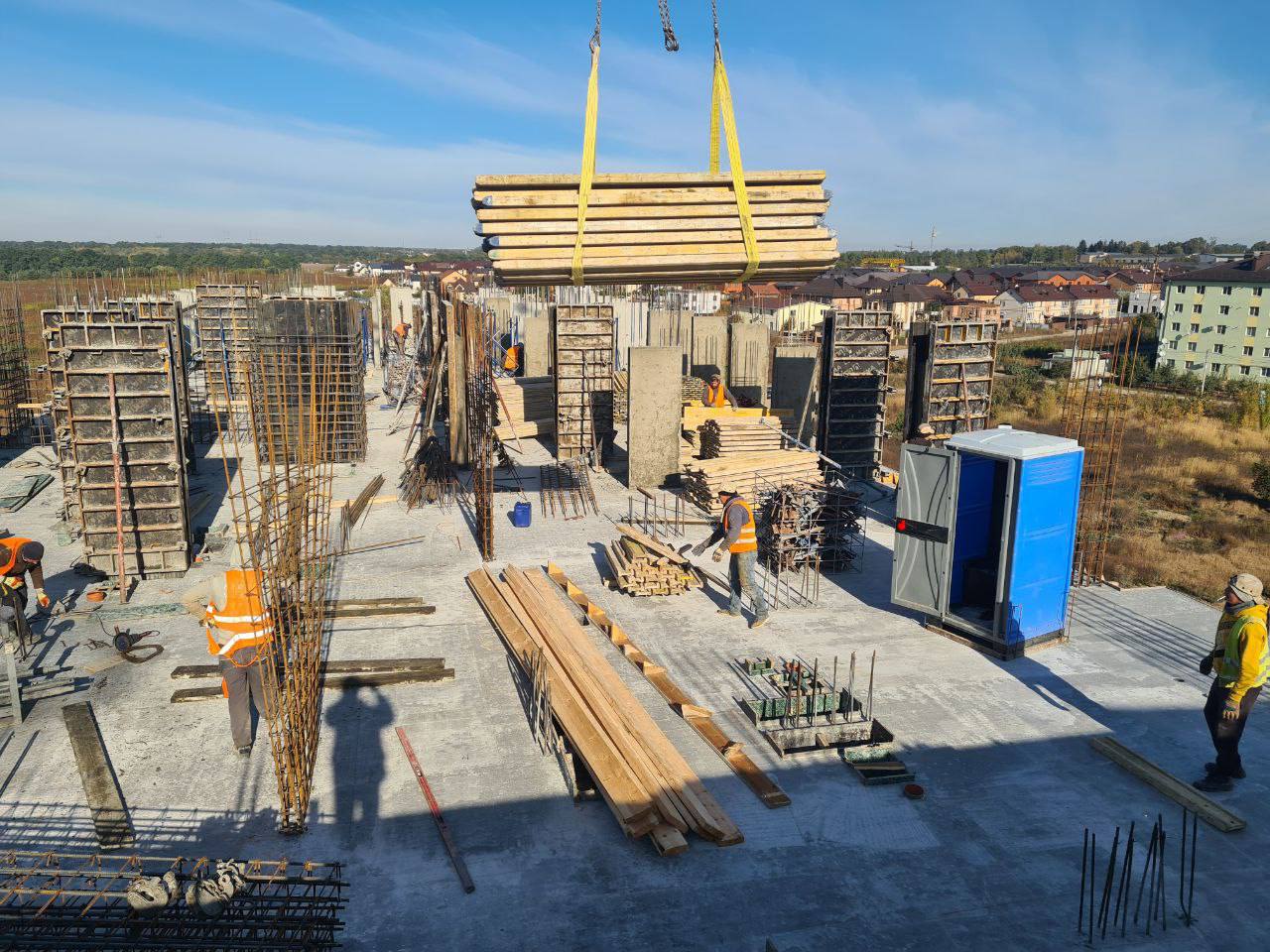

- Виставили горизонтальну опалубку на частину перекриття 7-го поверху, проводимо армування.
- Проводимо  кладку зовнішніх стін на 3-му поверсі.
- Проводимо кладку цегляних перегородок в СПП.
- Забетонували фундаментну плиту та стіни на другий вхід в СПП.

Секція 3.1
- Зварили арматурні каркаси.
- Готуємось до заїзду бурильної машини.

Зовнішні мережі: всі розкопані колодці для водопостачання закрили і провели відновлення асфальтового покриття.

13 Жовтня, 2023

Галерея

МИ ПОРУЧ

Потрібна допомога або консультація спеціаліста?

067 307 307 1

або Замовте зворотній виклик зараз
