Секція 1.2:
✔️Закінчили роботи з налаштування ліфтів по 3-у та 4-у під'їздах.

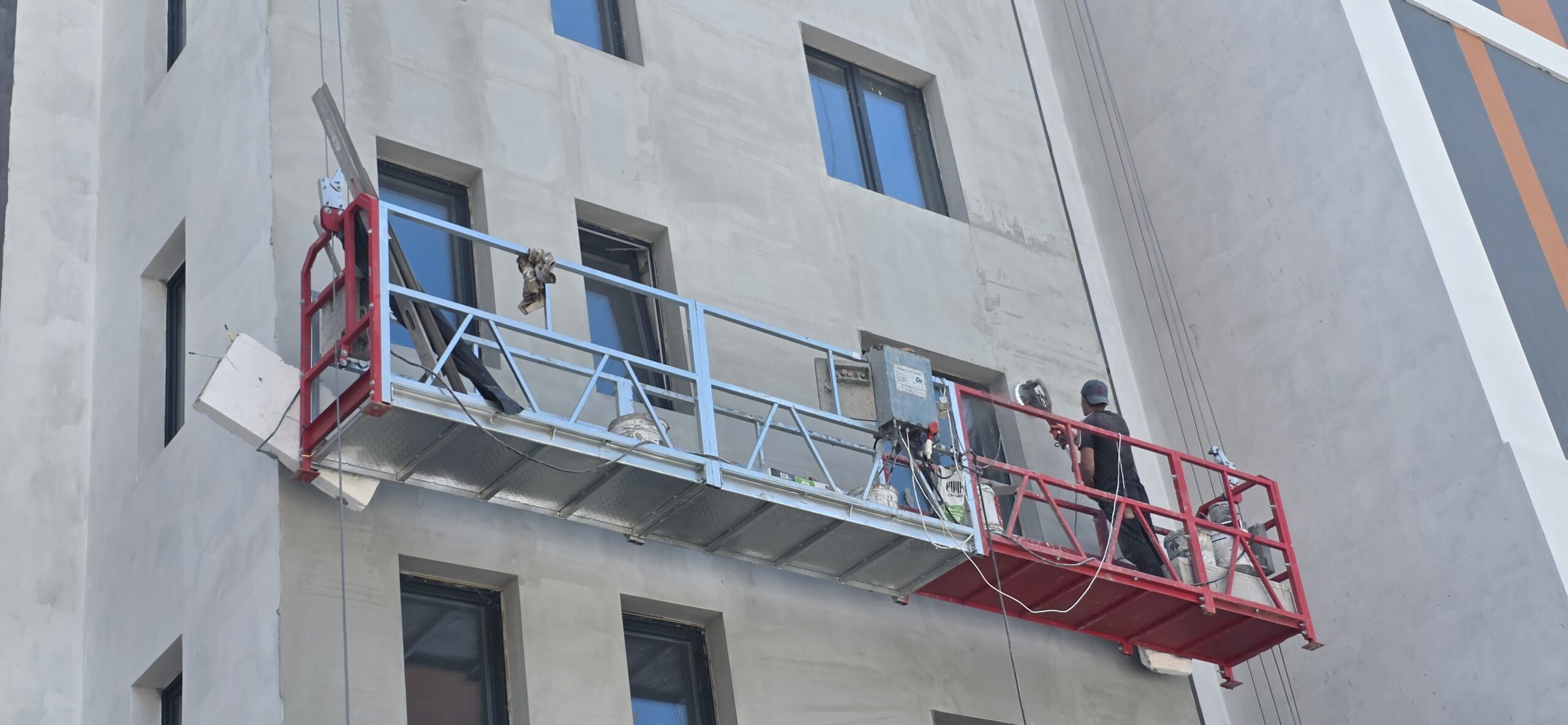

✔️Продовжуємо зовнішнє утеплення фасадів — проводимо поклейку вати, проводимо армування, шліфування та грунтування стін.
✔️Проводимо монтаж систем опалення в квартирах.
✔️В коридорах загального користування 4-го підʼїзду виконуємо фарбування.

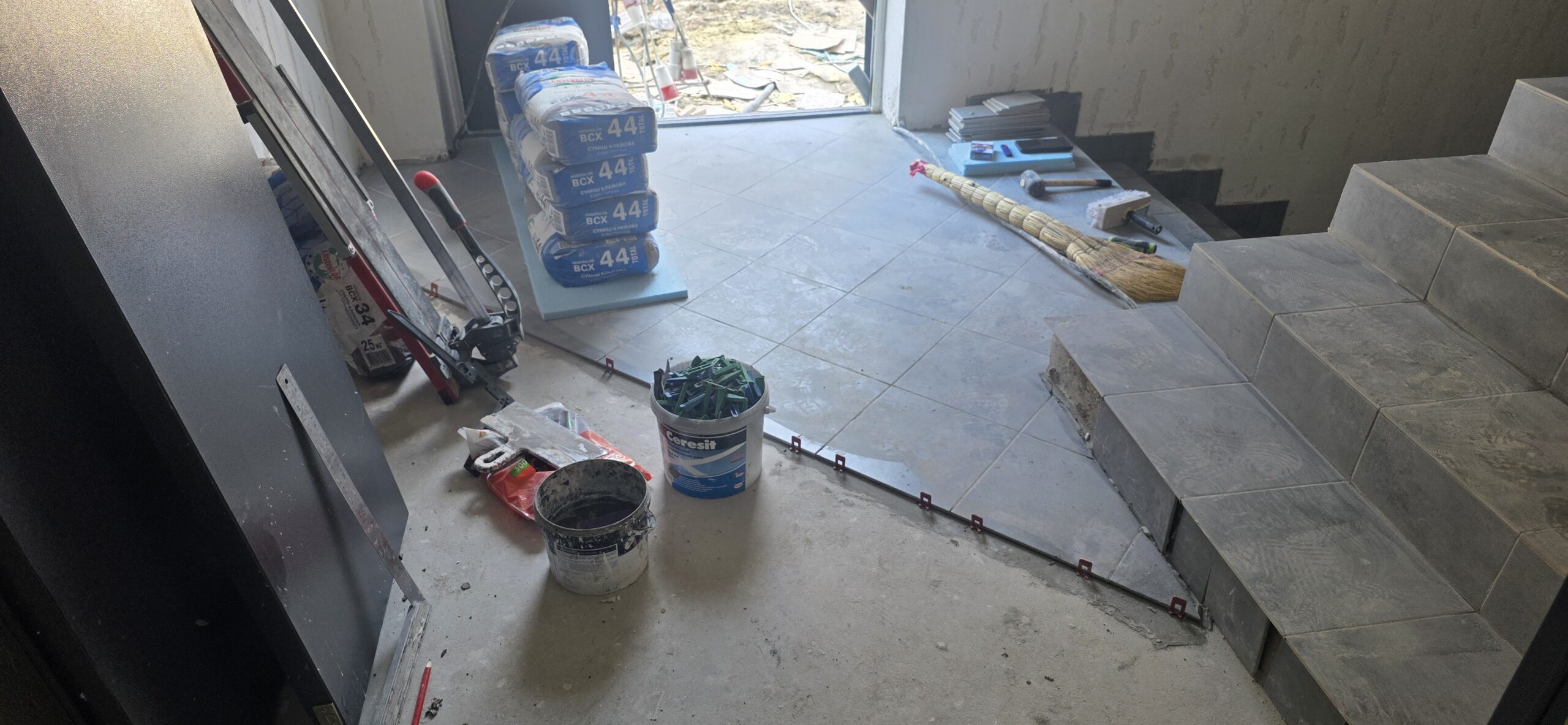

✔️Закінчуємо вкладання плитки на сходовій клітині в 4-у під'їзді.
Секція 1.1

✔️Продовжуємо кладку зовнішніх та внутрішніх стін на 1-у поверсі.

✔️Продовжуємо утеплення фасаду.
✔️Проводимо монтаж алюмінієвих конструкцій на 1-у поверсі.

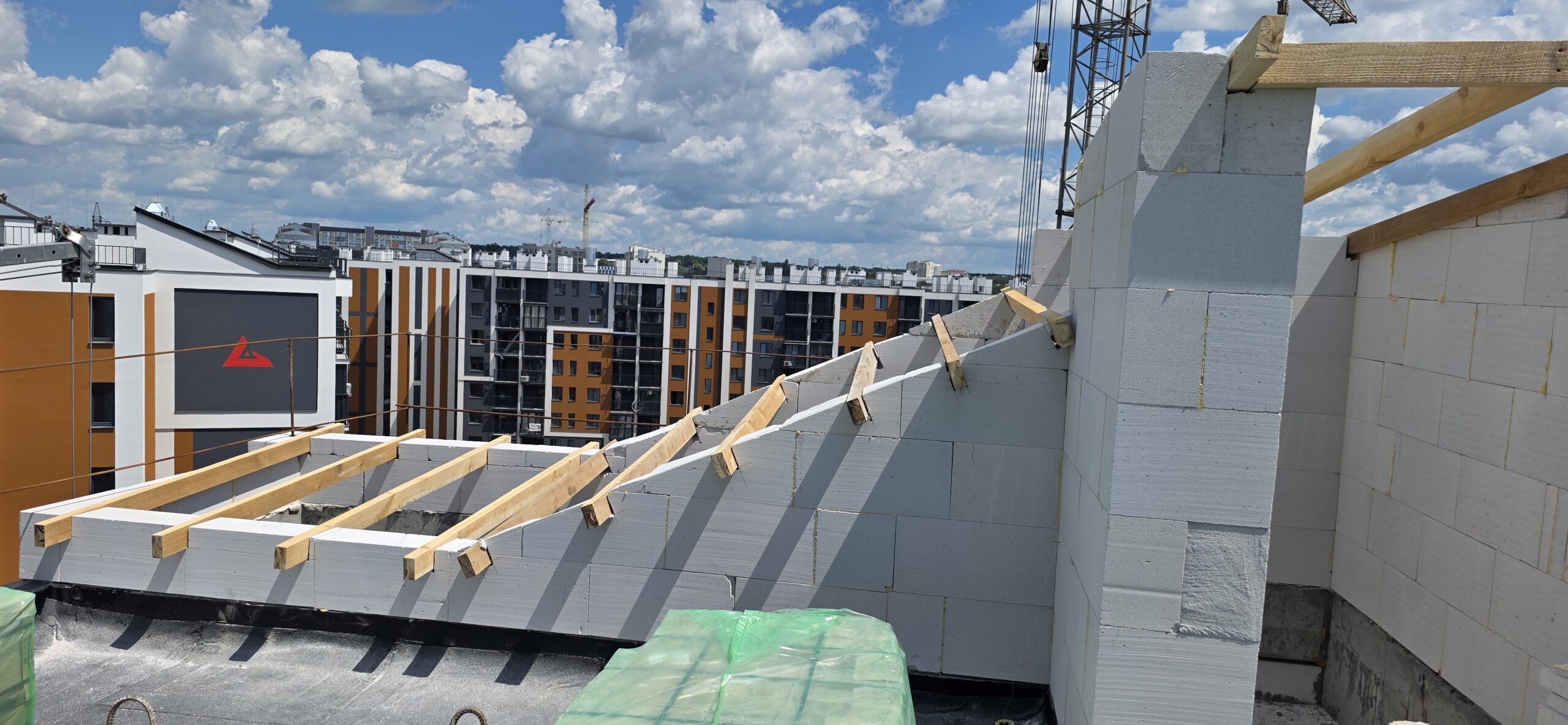

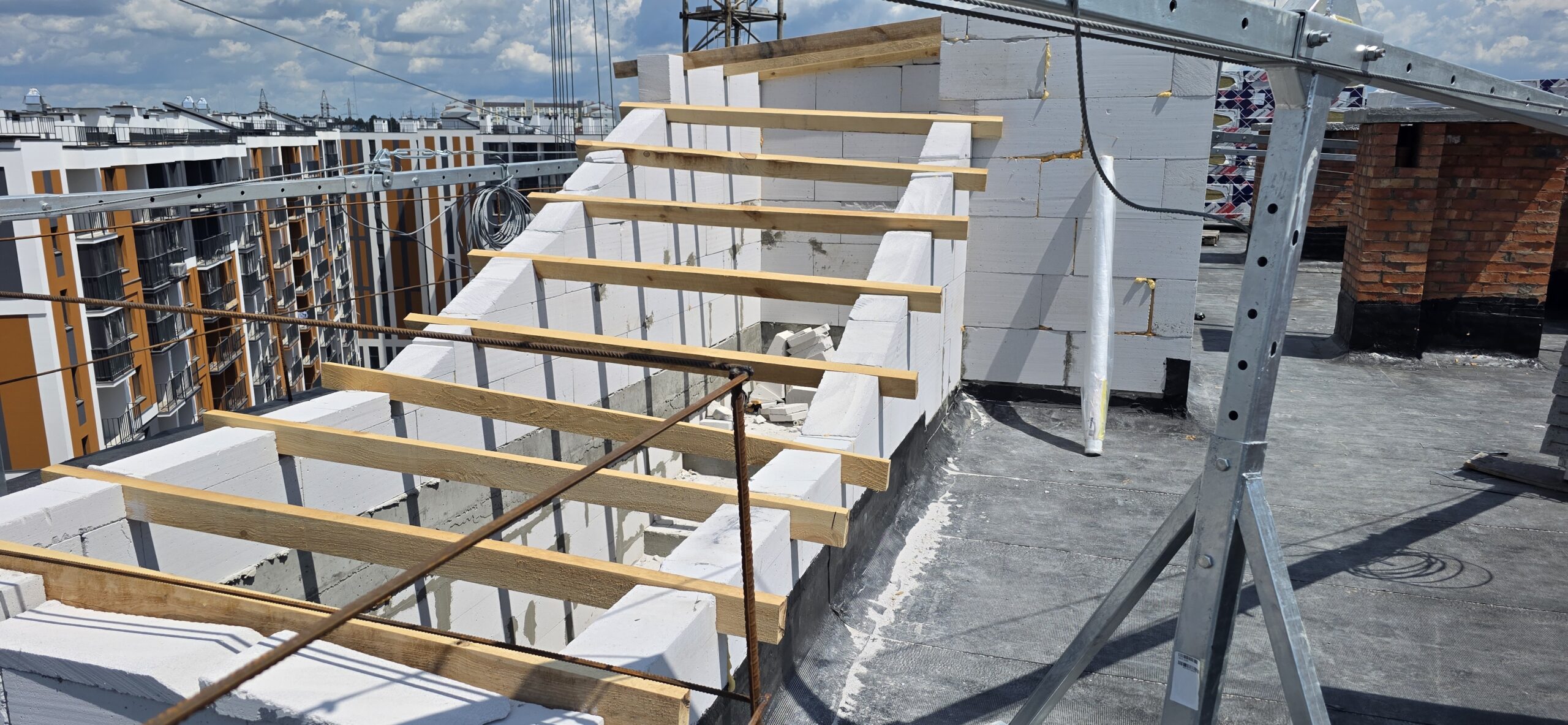

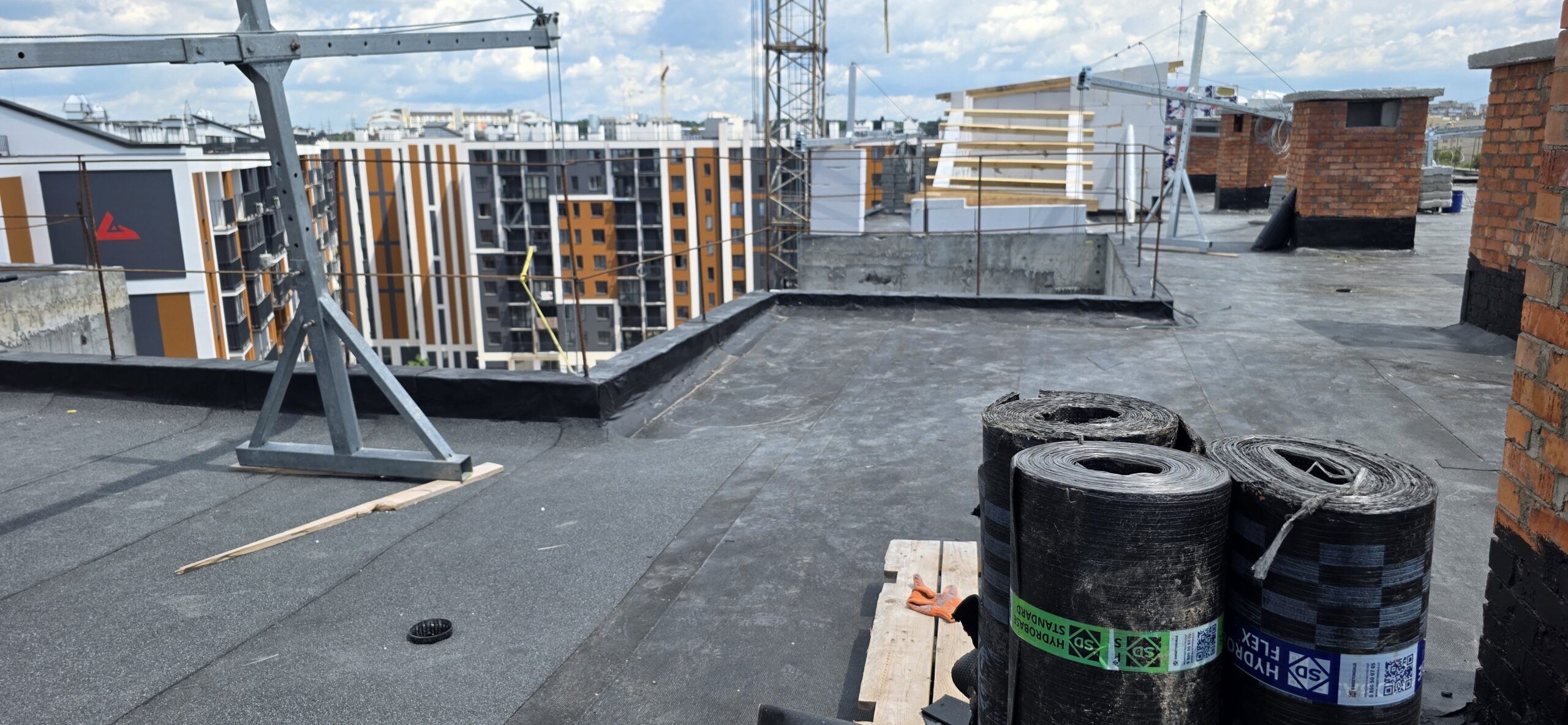

✔️Продовжуємо гідроізоляцію покрівлі: поклейку рубероїда.
Виконуємо роботи з благоустрою прибудинкової території

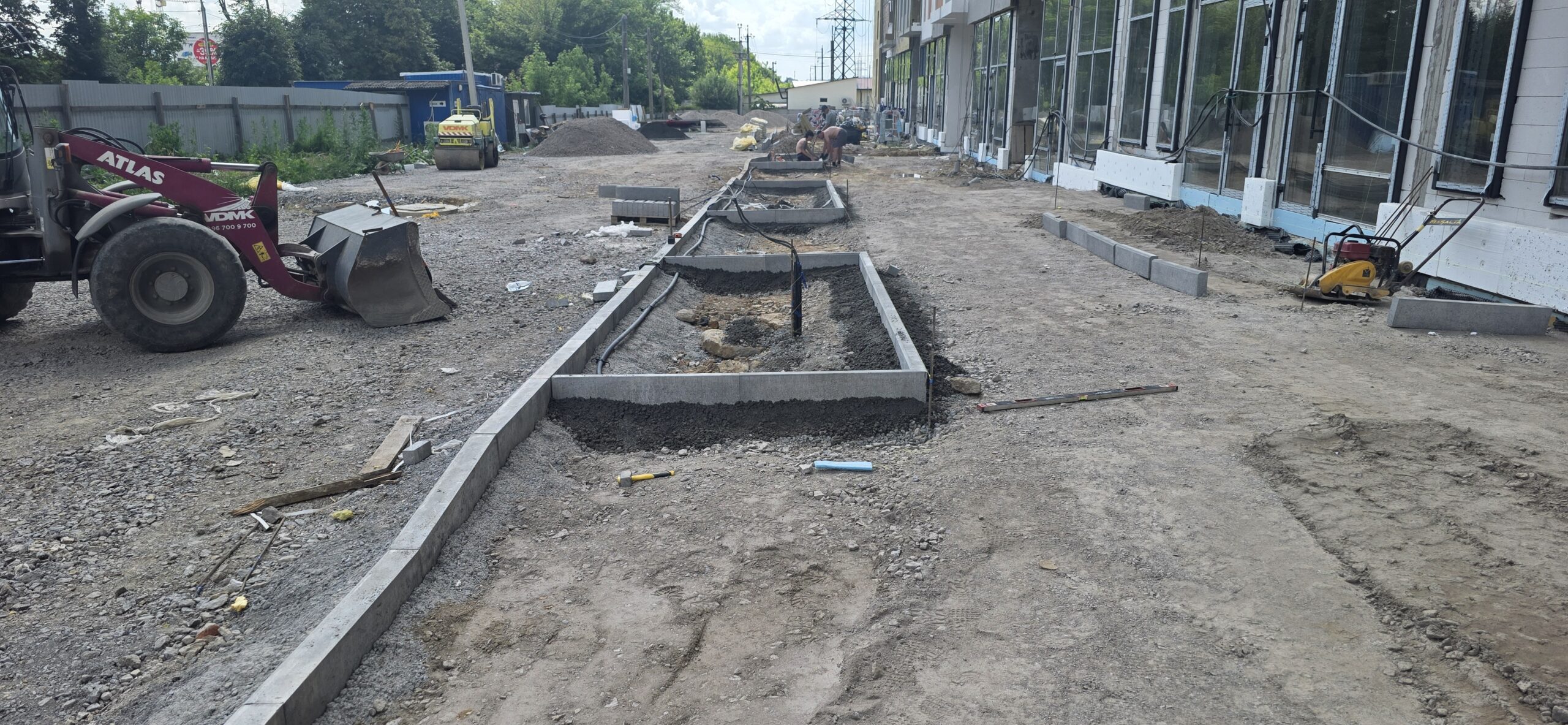

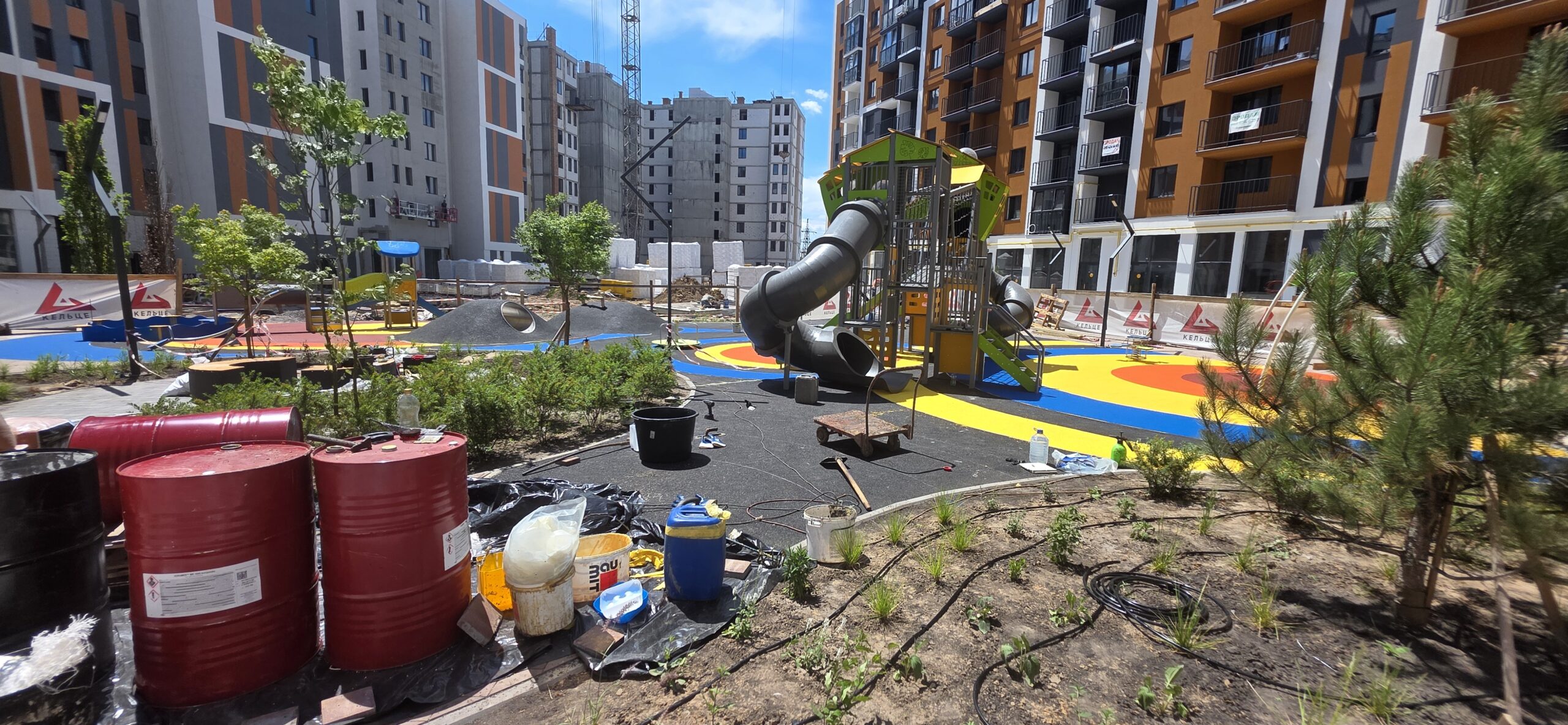

✔️Прожовжуємо монтаж фотану.
✔️Закінчили роботи з озеленення території біля 2-ї, 3-ї та 4-ї черг будівництва.

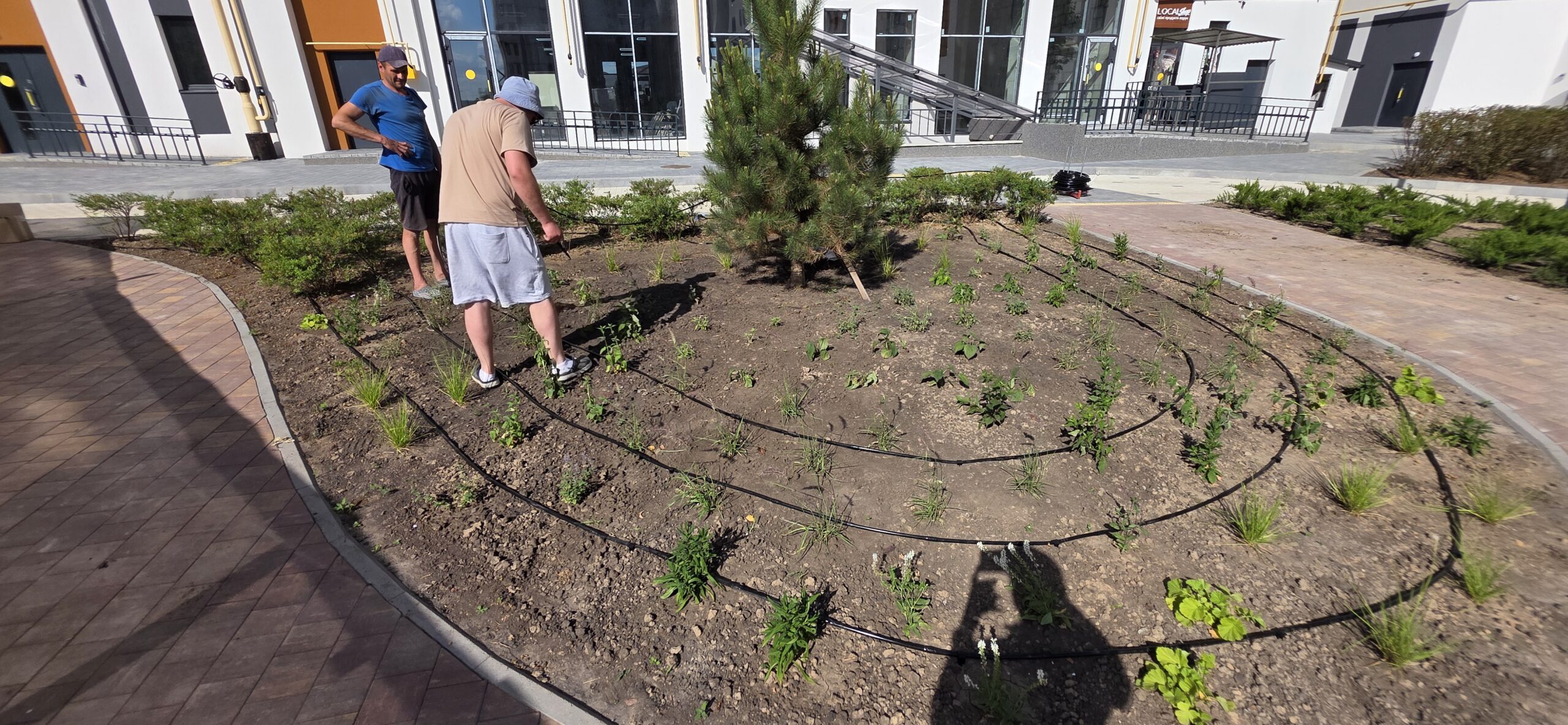

✔️Виконуємо роботи по влаштуванню автоматичного поливу зелених зон.

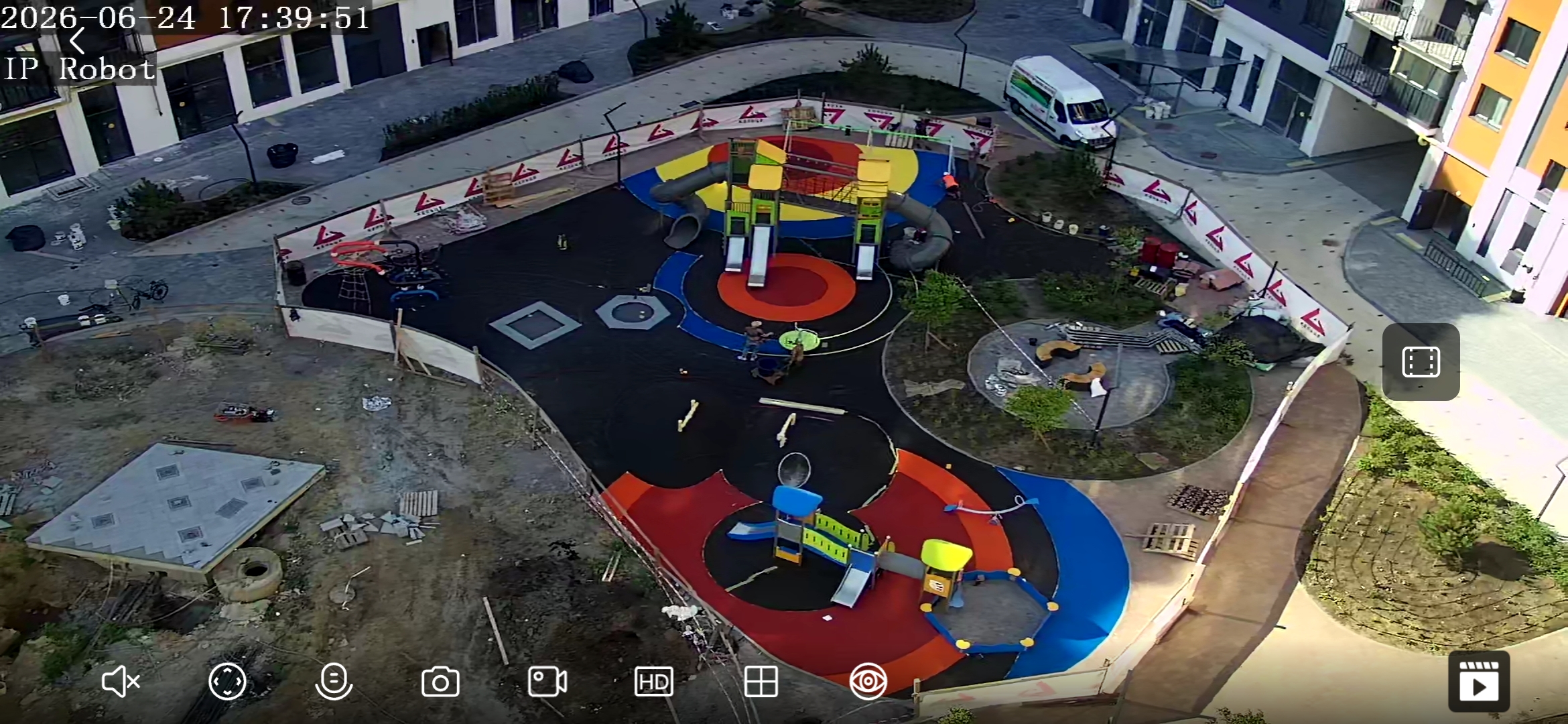

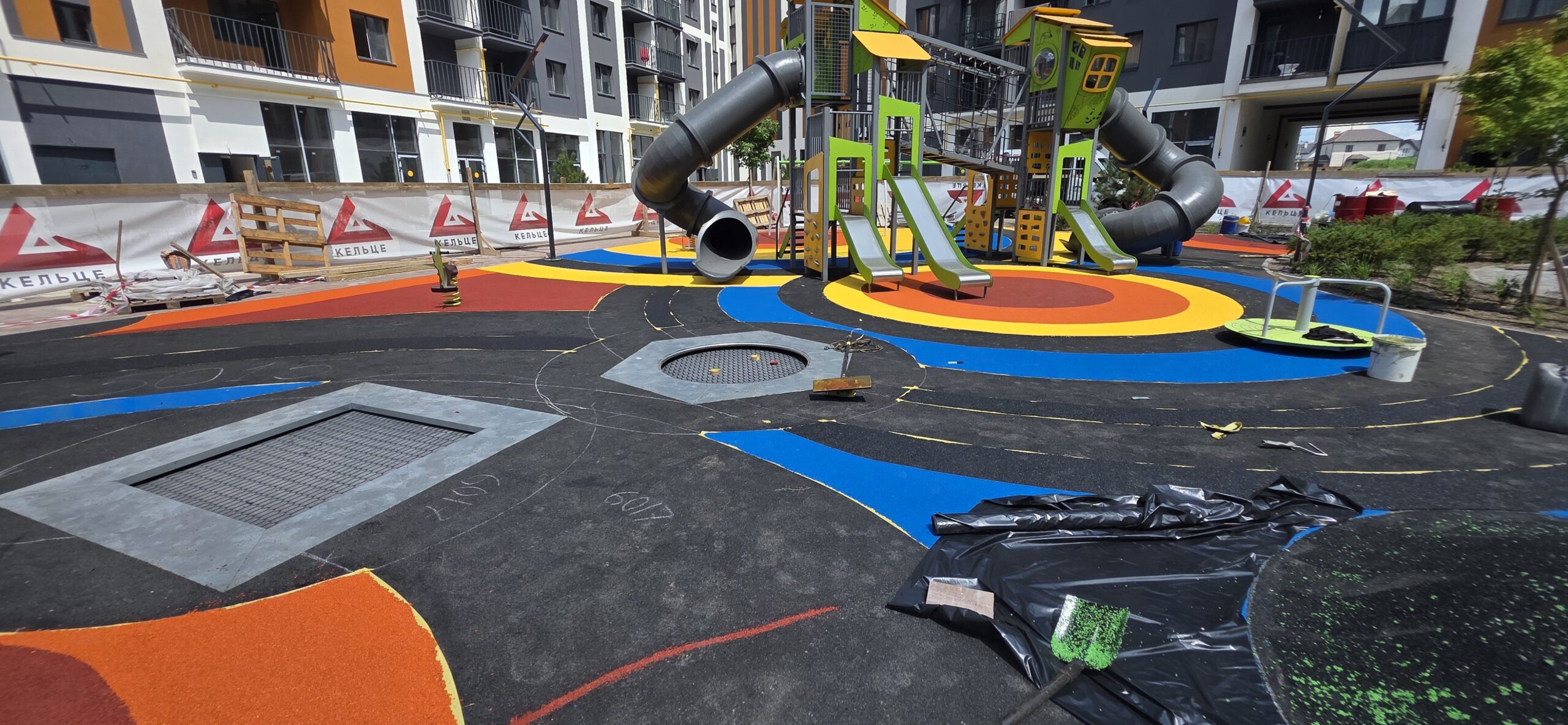

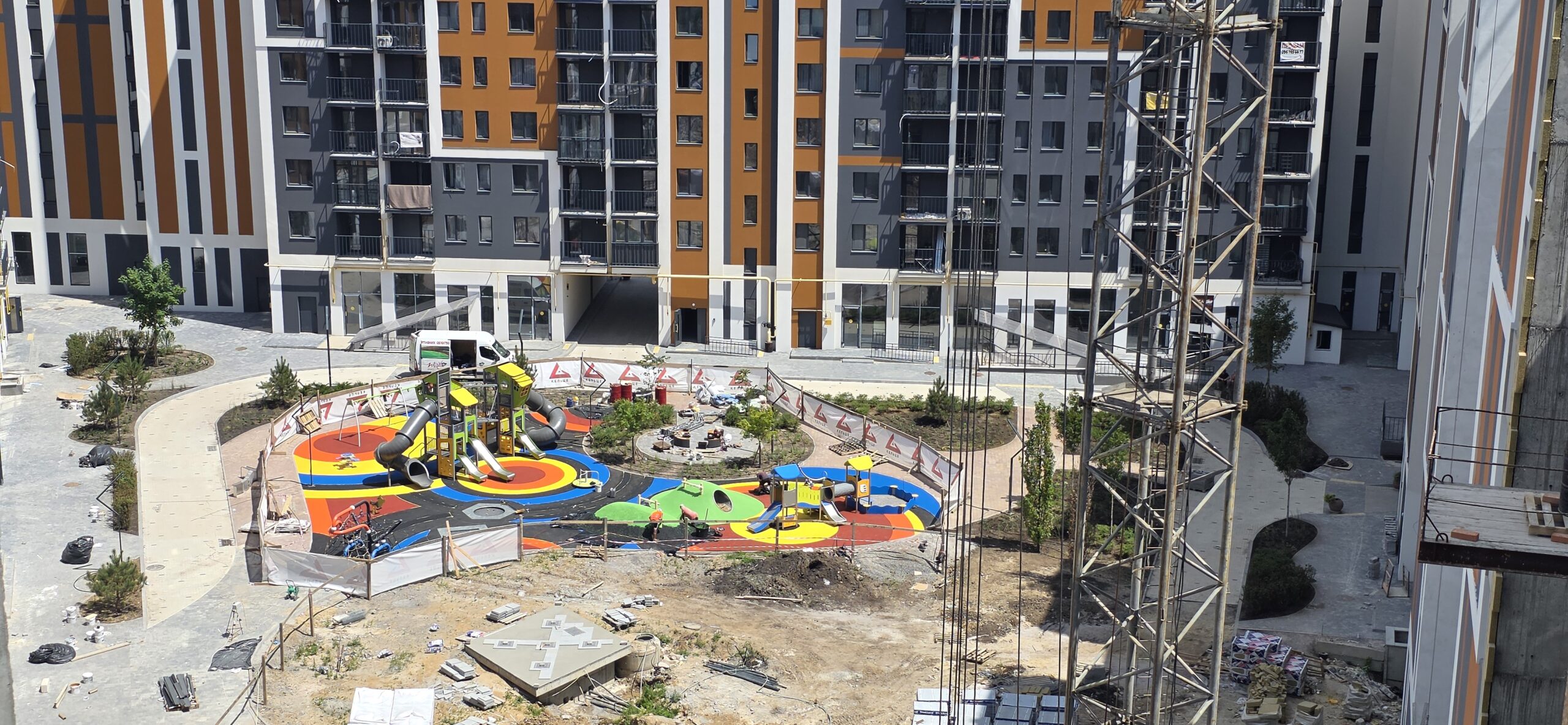

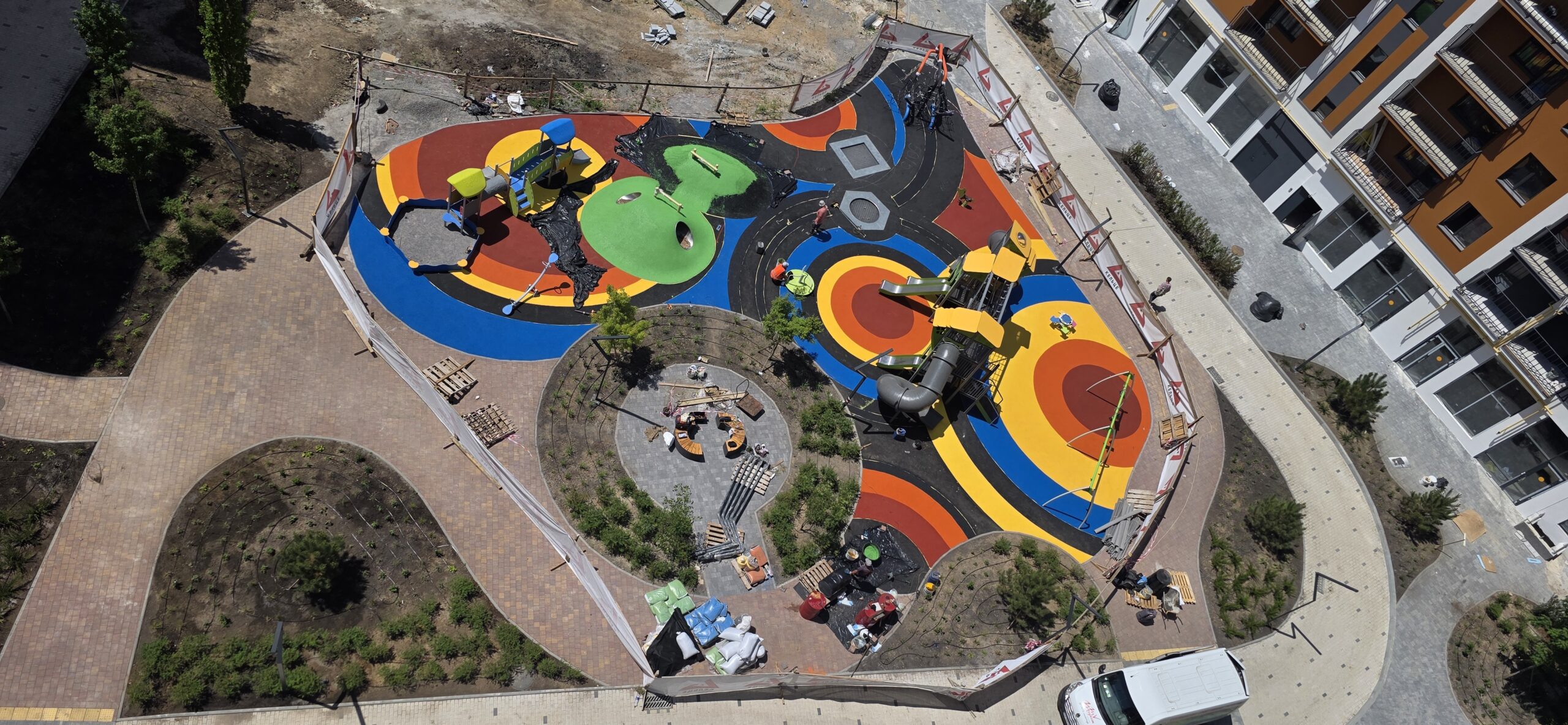

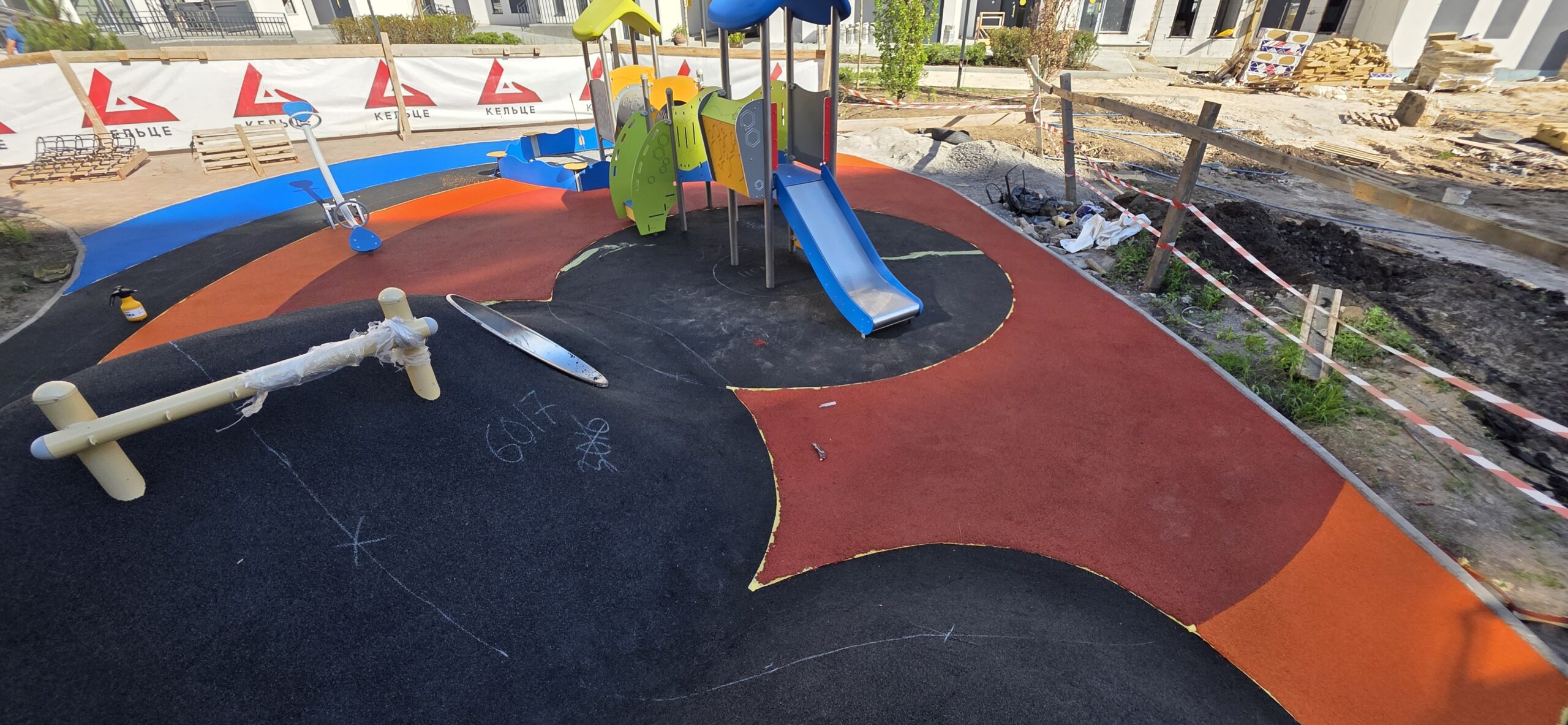

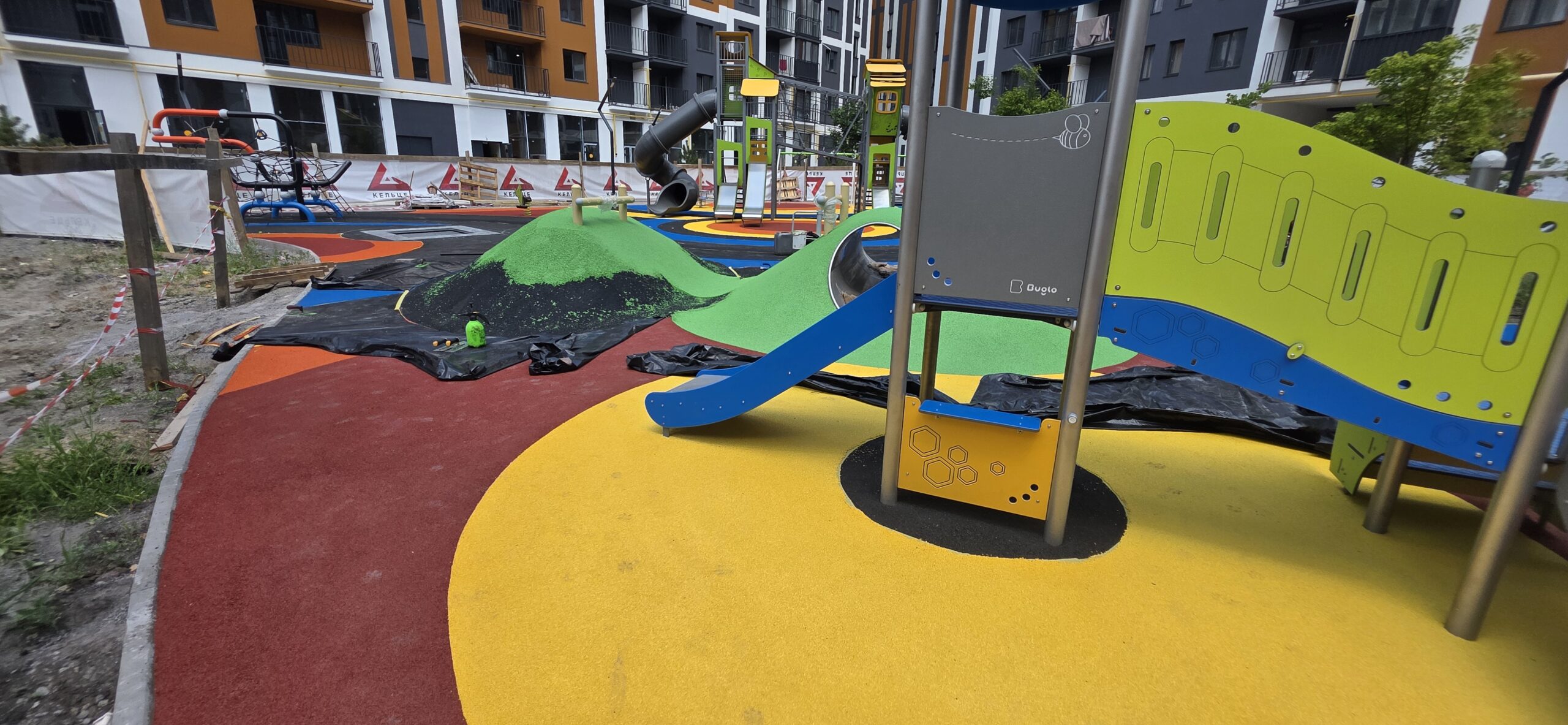

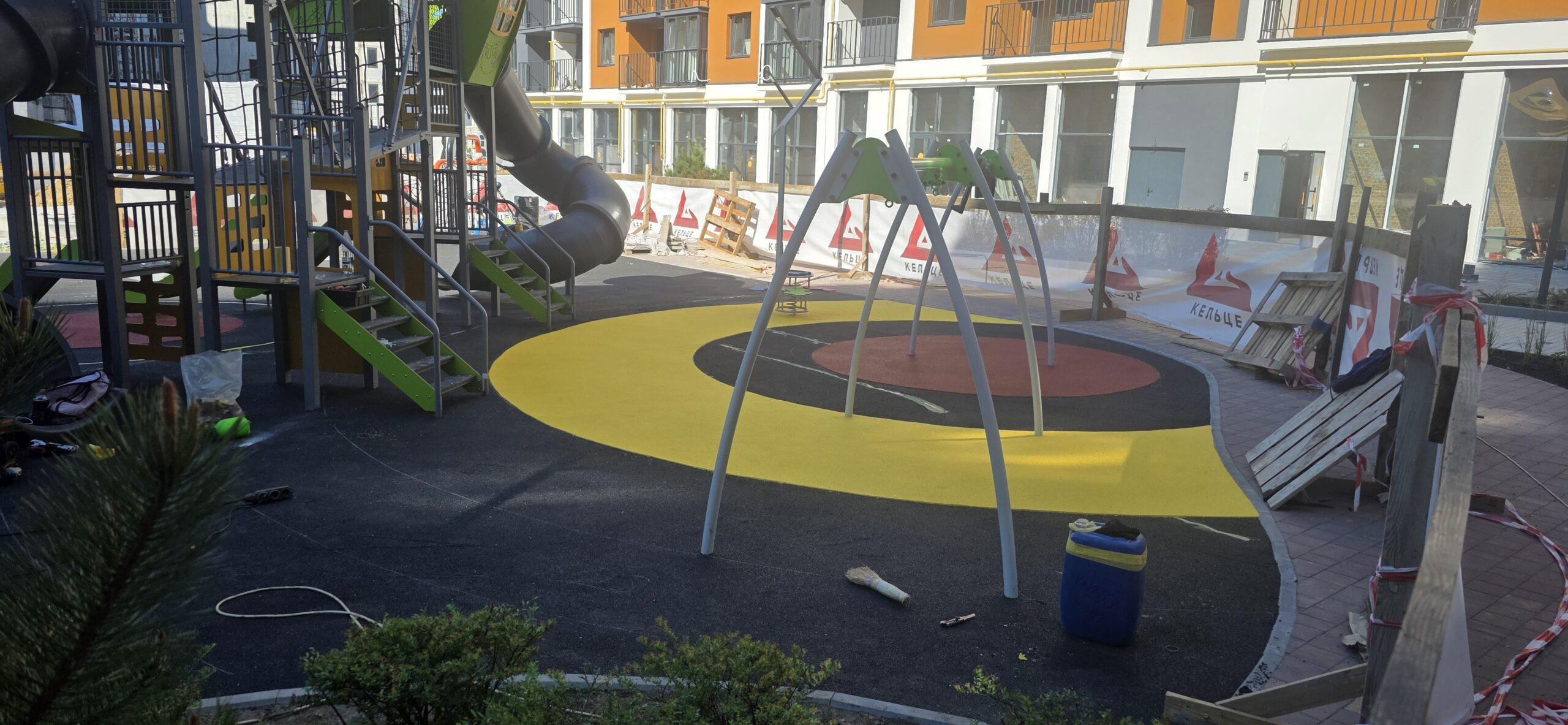

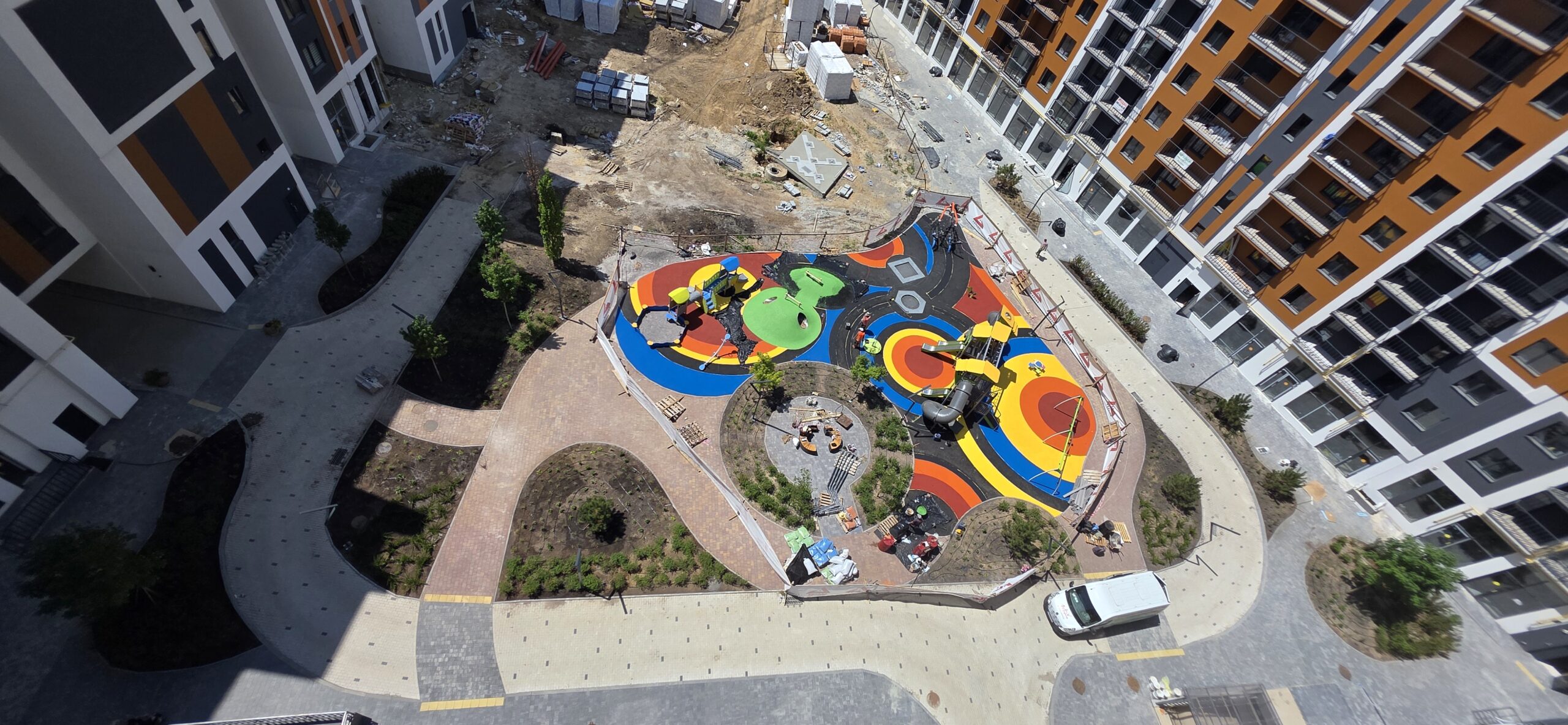

✔️Виконуємо фінішний кольоровий шар гумового покриття дитячого майданчика.

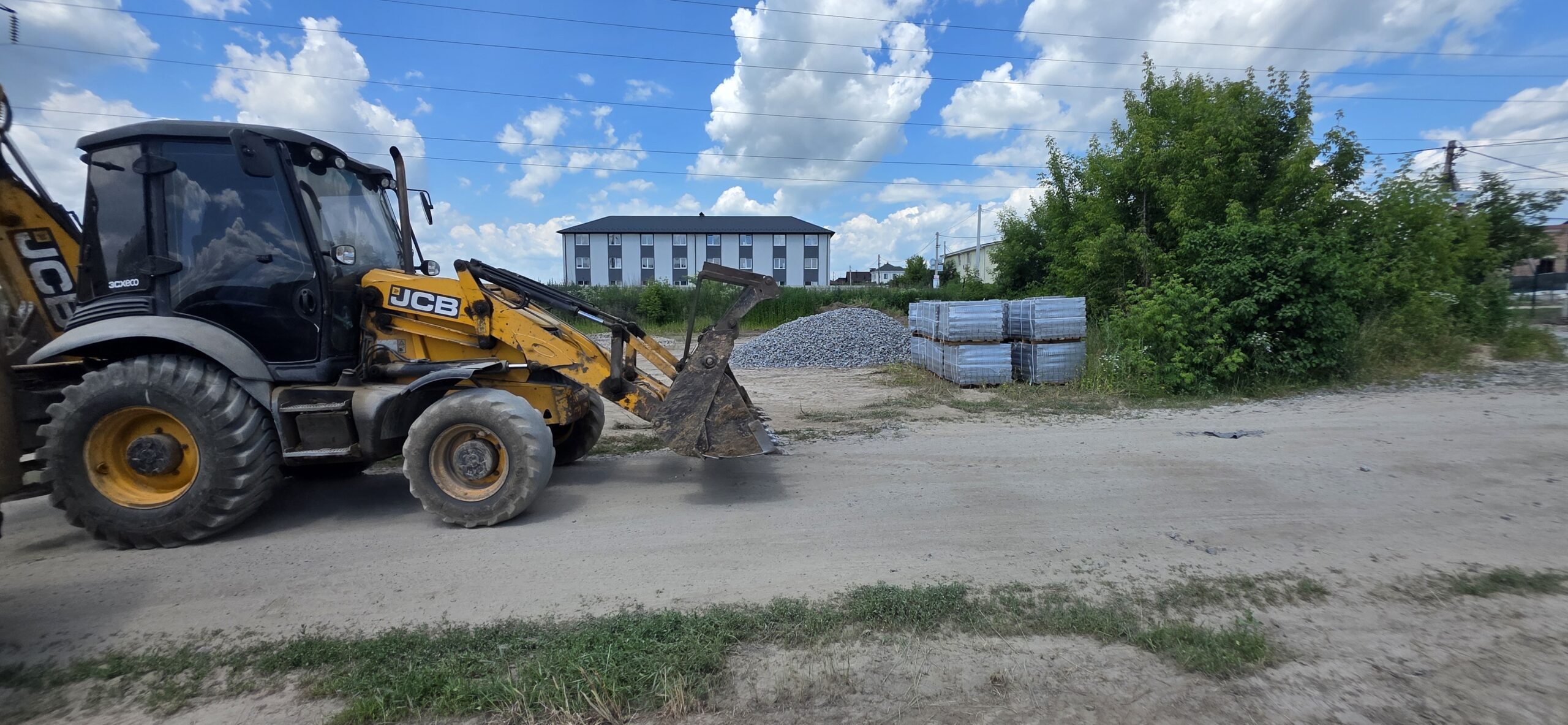

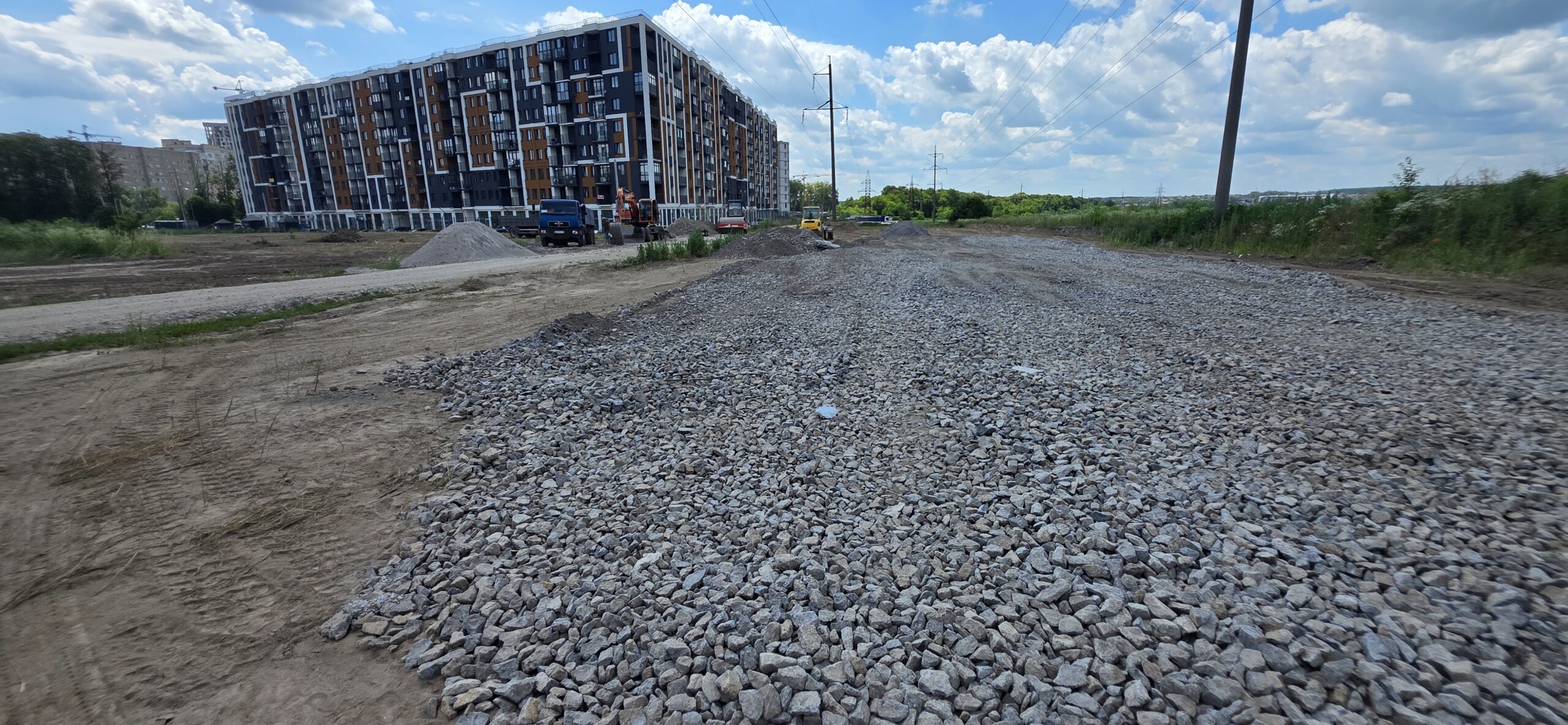

✔️Виставляємо бордюри, виконуємо засипку щебня і відсіву до проектної відмітки.
